Заливка фундамента большим объёмом бетона в Истре: как считают и логистируют доставку нескольких миксеров

Заливка фундамента объёмом 100–150 м³ и больше — это не «привезти бетон», а задача логистики: объём с запасом на потери (3–5%) делится на вместимость барабана автомиксера (обычно 6 или 9 м³) — так получается число рейсов, а интервал между ними подгоняется под скорость укладки, чтобы предыдущий слой не схватился раньше, чем ляжет следующий. Ошибка в этом расчёте оборачивается холодным швом — местом, где прочность конструкции нарушена, и его уже не исправить косметикой.



В материале разберём: формулу расчёта объёма для ленты и плиты, стандартные ёмкости миксеров и то, как из них складывается график поставки с учётом времени цикла «загрузка — дорога — разгрузка — возврат». Отдельно — когда без автобетононасоса не обойтись, какие требования предъявляются к подъездным путям и площадке под технику, и как погода и удалённость от бетонного завода влияют на интервалы подачи в Истринском районе.

Основа для примеров — типовой сценарий заливки фундамента объёмом 120 м³: он показывает, сколько миксеров и рейсов потребуется, какая схема поставки (миксеры, миксеры с насосом или стационарный насос) подойдёт, и что делать, если в цепочке случается сбой — пробка или поломка техники.

Почему «объём доставки» — ключевой параметр при заливке фундамента

При выборе поставщика бетона для частного дома или бытовых нужд объём заказа редко превышает 5–7 м³ — это ровно один рейс стандартного миксера, доставка укладывается в один заезд, а вопрос логистики фактически не встаёт. Совсем другая ситуация складывается при заливке монолитного ленточного или плитного фундамента, где расчётный объём часто составляет от 80 до 200 и более кубометров. Здесь на первый план выходит не «сколько бетона привезти», а «как выстроить поставку так, чтобы заливка шла без остановок».

Граница, после которой логистика становится критичной, — примерно 30 м³. Если этот объём и площадь заливки нельзя закрыть одним рейсом миксера, а разгрузка растягивается на несколько часов, встаёт вопрос непрерывности подачи бетонной смеси. Это уже не только расчёт объёма бетона на фундамент, но и построение графика: сколько машин, с каким интервалом, по какой схеме — миксеры, миксеры с насосом или стационарная подача.

Ошибка в объёме доставки бетона на фундамент проявляется в трёх типичных сценариях:

  • Занижение расчёта — не хватает 3–5 м³ на завершение участка, приходится срочно заказывать дополнительный рейс, который может прийти через час-полтора, а за это время уже залитый бетон частично схватывается.
  • Разрыв в графике подачи — интервал между миксерами превышает допустимое время до начала схватывания смеси, что создаёт холодный шов на стыке слоёв.
  • Перерасход материала — при неточном расчёте объёма или излишнем запасе перерасход бетона на большом объёме заливки достигает 5–15% от сметной стоимости, что для 100 м³ выливается в 5–15 «лишних» кубометров.

Каждая из этих ошибок дороже, чем кажется на этапе планирования: холодный шов снижает прочность конструкции и требует либо усиления армированием, либо демонтажа участка; простой бригады при срыве графика поставки оплачивается отдельно; а перерасход бетона напрямую увеличивает смету на доставку бетона в Истринском районе, где стоимость рейса и без того зависит от удалённости завода.

Планирование объёма доставки — это не отдельный подготовительный шаг, а основа всего графика заливки: от него зависит число миксеров, потребность в автобетононасосе и допустимые паузы между рейсами.

Как рассчитать объём бетона на фундамент: формулы и запас

Расчёт объёма бетона на фундамент строится по-разному для ленточной и плитной конструкции, но в обоих случаях в основе лежит простая геометрия с обязательной поправкой на технологические потери.

Формула для ленточного фундамента

Объём ленты рассчитывается как произведение периметра ленты, её ширины и высоты:

V = P × b × h

где P — периметр (для сложной конфигурации — суммарная длина всех участков ленты, включая внутренние перегородки), b — ширина ленты, h — её высота. Если ширина или высота меняются на разных участках (например, под несущими стенами лента шире), расчёт ведётся отдельно по каждому участку с последующим суммированием.

Формула для плитного фундамента

Для монолитной плиты формула проще: V = S × h, где S — площадь плиты в плане, h — толщина. Сложность здесь не в геометрии, а в переменной толщине: часто по периметру или под несущими стенами закладывается локальное утолщение плиты, которое нужно считать отдельным объёмом и прибавлять к базовому.

Технологический запас

К расчётному объёму всегда добавляется запас 5–10% на:

  • неровности дна траншеи или котлована, из-за которых фактический объём заливки превышает геометрический расчёт;
  • потери бетона в опалубке — утечки через щели, налипание на стенки;
  • уплотнение и трамбовку, при которых часть воздуха и пустот в смеси устраняется, но объём для их компенсации закладывается заранее.

Для сложных грунтов или самодельной опалубки запас имеет смысл брать по верхней границе диапазона — 8–10%, для ровного основания и заводской несъёмной опалубки достаточно 5%.

Пример расчёта

Лента 40×15 м (то есть суммарный периметр с учётом внутренних перегородок принят равным 40+15+40+15+ дополнительные участки — для примера возьмём итоговый периметр 110 м), ширина ленты 0,4 м, высота 1,2 м:

V = 110 × 0,4 × 1,2 ≈ 52,8 м³ — чистый расчётный объём.

С запасом 5–10% итоговая потребность в бетоне составит 55–58 м³. Именно эта цифра, а не «чистый» геометрический расчёт, становится основой для определения числа рейсов и марки бетона для фундамента, которую отдельно согласовывают исходя из типа грунта и нагрузки на конструкцию.

Расчёт объёма бетона на фундамент, сделанный с запасом, — отправная точка для всего дальнейшего планирования: от него зависит, сколько миксеров нужно на фундамент и какая схема поставки будет технически оправдана.

Почему большой объём нельзя залить одним миксером

Вместимость автобетоносмесителя — величина ограниченная: стандартные модели, которые работают на заводах и БСУ в Московской области, включая Истринский район, имеют барабан объёмом 5, 6, 7, 9 или 12 м³ в зависимости от шасси. Наиболее ходовые объёмы миксера бетона — 6 и 9 м³, машины на 12 м³ встречаются реже и требуют более широких подъездных путей из-за увеличенной массы и габаритов.

Даже если бы существовал миксер вместимостью 100+ м³, залить фундамент из одной машины было бы физически невозможно по другой причине — по времени схватывания бетона. Процесс начинается через 60–120 минут после затворения смеси водой, точный интервал зависит от температуры воздуха, состава цемента и наличия замедляющих добавок. Пока бетон укладывается и уплотняется в пределах этого окна, слои схватываются монолитно. Если пауза между подачей соседних участков превышает допустимый интервал, на стыке образуется холодный шов — плоскость с пониженной прочностью сцепления, которая становится потенциальной точкой разрушения конструкции под нагрузкой.

Отсюда вытекает практическое правило: для заливки объёмом от 50–60 м³ и выше единичные рейсы не работают в принципе — нужна выстроенная цепочка из 5–12 машин, поступающих на площадку с чётко рассчитанным интервалом. Число машин в цепочке определяется тремя параметрами:

  1. Общий объём с запасом — чем больше кубометров, тем длиннее цепочка при фиксированной вместимости барабана.
  2. Скорость укладки бригады — сколько кубометров бригада способна принять и уплотнить в течение часа; от этого зависит, с каким интервалом миксеры могут подходить, не создавая простоя техники и не допуская разрыва по времени схватывания.
  3. Время цикла одной машины — загрузка на заводе, дорога до объекта, разгрузка, обратный путь и повторная загрузка. Чем дальше БСУ от площадки, тем меньше машин физически успевают встроиться в цепочку за время, пока предыдущий участок ещё не начал схватываться.

Именно поэтому вопрос «сколько миксеров нужно на фундамент» не сводится к делению объёма на вместимость барабана — нужно учитывать ещё и то, успевает ли цепочка машин физически обеспечить непрерывную заливку фундамента без пауз, критичных для качества шва.

Большой объём бетона требует не одной крупной машины, а согласованной работы нескольких миксеров стандартной вместимости с интервалом, синхронизированным со временем схватывания смеси и скоростью укладки на площадке.

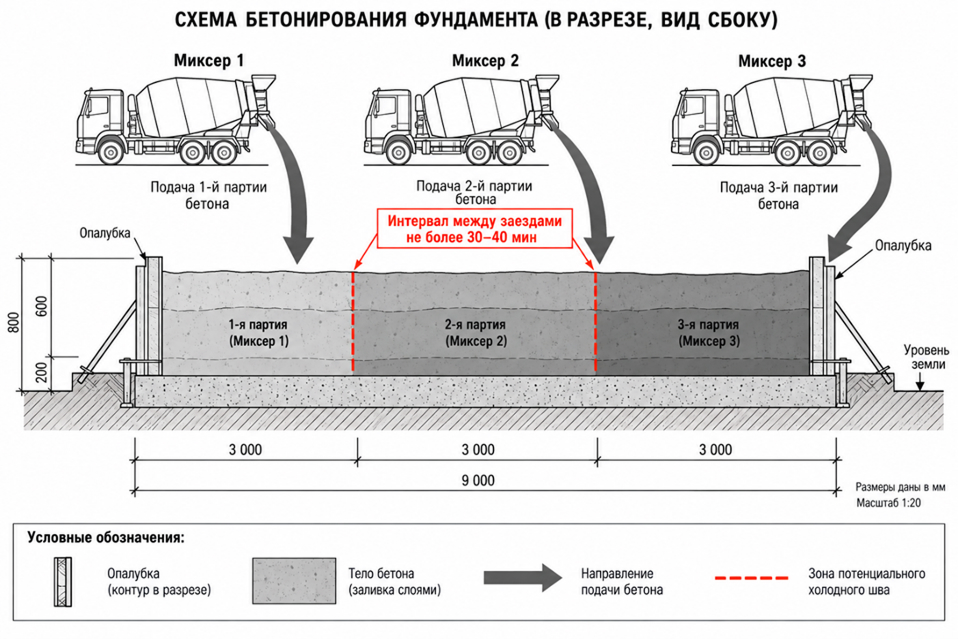

Схема холодных швов при заливке



Изображение 1. Схема холодных швов при заливке

Типовой сценарий: заливка фундамента ~120 м³ в Истринском районе

Собирательный пример: сценарий ниже — не описание конкретного объекта, а обобщённая модель для проекта сопоставимого масштаба, числа в ней — ориентиры, а не отчёт о выполненных работах. Монолитная плита или ленточный фундамент под коттедж площадью 150–200 м² в большинстве случаев требует порядка 110–140 м³ товарного бетона с учётом технологического запаса — конкретная цифра зависит от толщины плиты, глубины ленты и конфигурации цоколя, поэтому проектный расчёт всегда точнее любого усреднения.

При работе со стандартным миксером вместимостью 7 м³ такой объём разбивается на 16–20 рейсов — от 110/7≈16 до 140/7≈20. При более крупных барабанах 9 м³ число рейсов снижается до 13–16, но крупный миксер требовательнее к подъездным путям для бетоновоза: масса гружёной машины достигает 25–30 т, и не каждая грунтовая или узкая асфальтовая дорога в частном секторе рассчитана на такую нагрузку без риска колейности.

Расчёт графика поставки строится не от объёма, а от времени: при интервале подачи 20–25 минут между машинами весь цикл заливки занимает 6–8 часов непрерывной работы бригады и техники. Это значит, что бетонный узел должен обеспечить синхронный выпуск 16–20 машин в течение рабочего дня без пауз, критичных для формирования холодного шва.

Отдельная переменная — расстояние от бетонного узла до объекта. В Истринском районе типовое удаление БСУ от площадки составляет 10–40 км, и это расстояние закладывается в график с запасом на пробки, в первую очередь на Новорижском и Волоколамском шоссе в часы пиковой загрузки. Чем дальше завод, тем больше буферное время требуется между рейсами и тем важнее иметь резервный источник бетона на случай задержки основной партии машин.

Итог сценария: объём в 110–140 м³ технически реализуем за один рабочий день, но только при согласованном графике из 16–20 рейсов, разнесённых по 20–25 минут, и при заранее просчитанном времени в пути с поправкой на трассы района.

Логистика подачи: интервалы, время в пути, сезонность

Интервал подачи бетона на объект — не формальность, а параметр, напрямую влияющий на качество шва. Оптимальным на практике считается диапазон 15–30 минут между прибытием миксеров: при более коротком интервале техника скапливается на площадке и создаёт затор — бетоновозу физически негде развернуться для разгрузки, а при более длинном интервале ранее уложенный участок бетона успевает частично схватиться, и на стыке слоёв формируется холодный шов, снижающий монолитность конструкции.

Цикл одной машины складывается из четырёх этапов: загрузка на БСУ, дорога до объекта, разгрузка (обычно 10–20 минут для миксера при прямой подаче или через лоток), обратный путь и повторная загрузка. Диспетчеризация бетонного завода рассчитывает интервал подачи бетона на объект исходя из суммарной длительности этого цикла, а не из желаемой скорости заливки — если цикл одной машины занимает 90 минут, а на линии одновременно может находиться только 3–4 миксера, то этот интервал и есть физический предел, а не то, что можно ускорить по запросу заказчика.

Время в пути — самая нестабильная переменная графика. Навигатор показывает расчётное время без учёта пробок, но в часы пик (утро и вечер буднего дня, выезд из Москвы и области по пятницам) фактическое время в пути стоит увеличивать на 20–30% против навигационного прогноза. Это правило особенно важно для объектов, куда бетон идёт с дальних БСУ: 10-минутная задержка одной машины при плотном графике сдвигает весь последующий цикл и может привести к превышению допустимого времени транспортировки смеси.

Сезонность добавляет ещё один слой риска. Весной, в период схода снега, и осенью, в сезон дождей, грунтовые и не полностью укреплённые подъезды к участкам в Истринском районе становятся менее проходимыми для тяжёлой техники. Гружёный миксер массой 25–30 т на раскисшем грунте может застрять или продавить колею, поэтому в такие периоды в график закладывают дополнительный резерв времени на случай, если машина не сможет пройти напрямую к точке разгрузки и потребуется альтернативный маршрут или временные плиты на подъезде.

Устойчивая логистика подачи держится на трёх опорах: интервале 15–30 минут, реалистичной, а не навигационной оценке времени в пути и сезонном запасе на случай ухудшения проходимости подъездных путей.

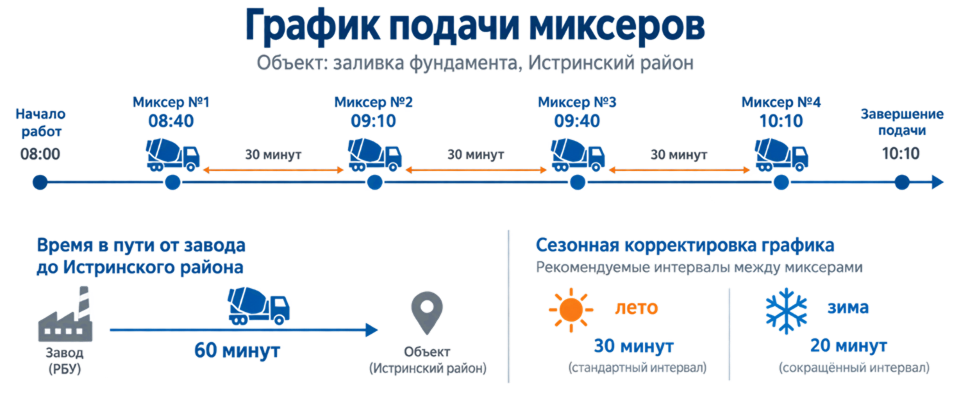

График подачи миксеров по времени



Изображение 2. График подачи миксеров по времени

Автобетононасос при больших объёмах: когда без него не обойтись

Прямая разгрузка миксера в опалубку работает только при благоприятных условиях: небольшом объёме, близком подъезде и свободном доступе к месту заливки. Как только объём приближается к 40–50 м³, а расстояние от точки, куда может подъехать миксер, до дальнего края опалубки превышает 8–10 м, схема с ручной разгрузкой через лоток перестаёт быть рациональной — увеличивается время разгрузки каждой машины, растёт нагрузка на бригаду и повышается риск неравномерной укладки смеси. В этих условиях аренда автобетононасоса становится не опцией, а фактическим условием соблюдения графика.

Автобетононасос — это спецтехника на шасси со складывающейся стрелой, которая забирает бетон из кузова миксера и подаёт его непосредственно в опалубку по трубопроводу, без перемещения техники по площадке в процессе заливки. Стрела бетононасоса длиной 28–52 м перекрывает практически любой участок фундамента на объектах индивидуального жилищного строительства без необходимости переставлять машину между секциями — это особенно важно для сохранения непрерывности подачи при большом объёме, когда паузы на маневрирование техники увеличивают риск холодного шва.

Стационарный насос с системой раздаточных труб применяется реже — на объектах со сложной геометрией, где стрела мобильного насоса не достаёт до дальних углов плиты или мешает рельеф участка. У этой схемы есть оборотная сторона: монтаж и наращивание труб перед началом заливки занимает дополнительное время, которое нужно закладывать в общий график отдельно от времени работы миксеров.

Выбор насоса также завязан на несущую способность площадки: опоры стрелового насоса создают точечную нагрузку на грунт, и для устойчивой работы техники требуется ровная площадка без рыхлого или переувлажнённого грунта под аутригерами. Стоимость аренды автобетононасоса в Московском регионе обычно ориентируется на диапазон 1800–3800 руб/час либо от 20 000 руб/смена — точные условия для конкретного объекта в Истринском районе стоит уточнять у поставщика техники отдельно, поскольку на цену влияют марка насоса, длина стрелы и удалённость подачи от ближайшей базы.

Автобетононасос закрывает главный риск больших объёмов — потерю непрерывности заливки из-за неудобного подъезда, но требует отдельного расчёта площадки под опоры и включения времени на монтаж в общий график поставки.

Сравнение подходов к поставке большого объёма бетона: таблица

Для объёма от 100 м³ выбор схемы поставки определяет не только сроки, но и риск холодного шва. На практике в Истринском районе можно выделить три условных профиля поставщиков — они отличаются по составу автопарка, наличию собственной насосной техники и радиусу выезда. Ключевые критерии сравнения: максимальный разовый объём, который поставщик способен подать без сбоя интервала; средний интервал между машинами при плотной загрузке; наличие собственного бетононасоса (это исключает зависимость от отдельного подрядчика на аренду); радиус обслуживания от Истры; ориентировочная цена доставки за м³ при заказе от 100 м³.

Профиль поставщика Макс. разовый объём / интервал подачи Свой бетононасос Радиус от Истры / цена за м³ (от 100 м³)
Крупный завод с большим автопарком 150–300 м³ за смену, интервал 15–25 мин Обычно есть, включая стационарные насосы 30–60 км, ориентир 4500–5500 руб/м³ (с доставкой)
Средний локальный поставщик 80–150 м³ за смену, интервал 20–35 мин Не всегда, часто привлекается по договору 15–40 км, ориентир 4200–5200 руб/м³
Узкоспециализированная аренда насосов (без своего бетона) Не ограничивает объём бетона, но требует согласования с поставщиком смеси Да, это основной профиль услуги 20–70 км, оплата отдельно от бетона, 1800–3800 руб/час или от 20 000 руб/смена

Среди локальных поставщиков Истринского района в профиль среднего локального поставщика с сочетанием продажи, доставки бетона и аренды бетононасоса вписывается, например, «Гарант Бетон» (garantbeton.ru) — такое сочетание услуг избавляет от необходимости согласовывать график с двумя независимыми подрядчиками (заводом и арендатором насоса), что при плотном интервале подачи снижает риск рассинхронизации.

Крупный завод выигрывает по абсолютному объёму и устойчивости интервала за счёт размера автопарка, но может проигрывать по скорости реакции на нестандартный график — крупные предприятия обычно работают по плотному расписанию заявок и хуже подстраиваются под срочные изменения времени старта. Узкоспециализированная аренда насосов решает только техническую часть подачи и требует отдельной координации поставок бетона по времени — это добавляет организационную нагрузку, но иногда выгоднее по цене при уже налаженной логистике бетона.

Вывод: для объёма свыше 80–100 м³ решающим критерием оказывается не цена за куб, а способность поставщика держать заявленный интервал подачи — резерв техники и опыт координации нескольких машин на объекте важнее минимальной ставки за м³.

Чек-лист подготовки объекта к приёму большого объёма бетона

Ошибки на этапе подготовки площадки — самая частая причина срыва графика при заливке большим объёмом, и почти все они устранимы за один-два дня до начала работ. Ниже — проверяемые пункты, которые стоит закрыть до согласования времени первого рейса с заводом.

  1. Подъездные пути рассчитаны на разворот и стоянку миксера массой 25–30 т — ширина проезда не менее 3,5 м на прямых участках и запас на разворотных площадках у въезда. Гружёный миксер весит ощутимо больше порожнего, и грунтовая дорога, выдерживающая легковой транспорт, может не выдержать колёсную нагрузку гружёной машины — особенно после дождя. Проверка: проехать по маршруту грузовым транспортом сопоставимой массы заранее или запросить у поставщика допустимую нагрузку на грунт для его техники.
  2. Опалубка и арматурный каркас проверены и приняты минимум за сутки до заливки — все закладные (гильзы под коммуникации, анкеры, армовыпуски) размечены и зафиксированы. Исправление ошибок в опалубке после начала подачи бетона невозможно без остановки заливки, а остановка на большом объёме — прямой путь к холодному шву.
  3. Согласован график подачи с заводом в письменном виде — количество машин, интервал между рейсами, время старта первой машины, контактный номер диспетчера конкретно на день заливки (не общий номер завода). Устная договорённость на большом объёме не годится: при сбое нужно оперативно связываться с человеком, который управляет очередностью выезда машин в моменте.
  4. На площадке есть вибраторы для бетона в количестве, достаточном для непрерывной обработки при темпе подачи порядка 7 м³ каждые 20–25 минут — обычно это 2–3 работающих глубинных вибратора с запасом (один в резерве на случай поломки) и достаточная длина сетевого кабеля или заряд аккумуляторных моделей на всю смену.
  5. Подготовлен план разгрузки при задержке машины — определено, кто на площадке принимает решение о паузе или ускорении темпа приёма.
  6. Проверено электроснабжение площадки для сетевых вибраторов и освещения, если заливка может выйти на вечернее время.
  7. Согласовано место для маневрирования и ожидания следующей машины в очереди, чтобы простаивающий миксер не блокировал проезд предыдущему.
  8. Определён и озвучен бригаде точный порядок укладки по захваткам — чтобы при увеличении интервала между машинами укладчики знали, с какого участка продолжать.

Вывод: чек-лист закрывает организационные риски, а не технические — большинство срывов графика происходит не из-за качества бетона, а из-за несогласованности действий на площадке и подъездных путях.



Чек-лист готовности объекта к заливке



Изображение 3. Чек-лист готовности объекта к заливке

Типичные ошибки и риски при заливке большим объёмом

При работе с объёмом от 100 м³ цена ошибки растёт кратно по сравнению с небольшой заливкой: остановить процесс на середине без образования шва почти невозможно, а исправление уже готового холодного шва — это дополнительное усиление конструкции или полный демонтаж участка.

Занижение объёма без технологического запаса. Расчёт «в упор» по чертежу без запаса 3–5% на неровности опалубки, потери при разгрузке и уплотнении — частая причина ситуации, когда бетона не хватает на последние 2–4 м³ фундамента. Доборный замес в такой ситуации редко приходит быстро: пока диспетчер завода формирует машину, пока она проезжает маршрут, реальная задержка обычно составляет 40–90 минут. За это время уже уложенный бетон успевает частично схватиться, и стык с доборным объёмом становится видимым и потенциально слабым местом конструкции. Решение — закладывать запас на этапе расчёта, а не рассчитывать на скорость реакции завода при нехватке.

Заказ у поставщика без резервных машин в парке. Если весь автопарк поставщика задействован в графике без запаса, поломка одного миксера (спущенное колесо, отказ барабана, авария на маршруте) срывает интервал подачи на весь оставшийся объём — заменить выбывшую машину нечем, и пауза в подаче растягивается на то время, которое требуется на организацию замены с нуля. При выборе поставщика для объёма от 100 м³ стоит прямо спрашивать про резерв техники на день заливки, а не только про число машин в заявке.

Игнорирование состояния подъездных путей. Гружёная машина массой 25–30 т, застрявшая на раскисшей грунтовке или не сумевшая развернуться на узком участке, блокирует весь маршрут для следующих в очереди миксеров. Это останавливает не одну машину, а всю цепочку поставки — интервал подачи срывается сразу для всего оставшегося графика, и пауза может растянуться от 30 минут до нескольких часов в зависимости от того, сколько времени уйдёт на эвакуацию застрявшей техники.

Помимо этих трёх основных рисков, стоит учитывать и менее очевидные ошибки: неверную оценку темпа приёма бригадой (нехватка рабочих рук для уплотнения при разгрузке 7–9 м³ за раз), отсутствие плана на резкое ухудшение погоды в процессе заливки и недостаточно чёткое распределение ответственности между прорабом на площадке и диспетчером завода при возникновении нештатной ситуации.

Вывод: большинство рисков при заливке большим объёмом носит организационный, а не технологический характер, и устраняется на этапе планирования — резервом объёма, резервом техники и предварительной проверкой маршрута.

Как оценивать поставщика бетона по способности закрыть большой объём

Цена за кубометр — не единственный и даже не главный критерий при заказе 80–150 м³ и более. Для такого объёма ключевой вопрос — способна ли конкретная организация обеспечить непрерывную подачу без разрывов, а не то, насколько выгодна ставка за м³ на бумаге. Оценивать поставщика имеет смысл по трём практическим параметрам.

Фактический размер автопарка и число машин, которые реально выходят на один объект одновременно. Прайс на сайте не показывает, сколько миксеров физически доступно в конкретный день недели и час. Стоит напрямую спрашивать: сколько автобетоносмесителей в парке всего, сколько из них можно поставить на один заказ одновременно, и что произойдёт, если параллельно поступит ещё один крупный заказ на тот же день. Если поставщик уклоняется от конкретного числа или называет диапазон «от 3 до 10» без уточнений — это сигнал, что часть парка обычно занята сторонними заказами, а расчёт графика подачи бетона на объект для 100+ м³ может «поплыть» уже в первый час заливки.

Способ подтверждения интервала подачи. Диспетчеризация бетонного завода с GPS-трекингом миксеров даёт заказчику и прорабу видимость: где находится машина, сколько ей ехать до площадки, укладывается ли она в плановый интервал. Устная договорённость «будем подавать каждые полчаса» такой видимости не даёт — при сбое (пробка, поломка, задержка на предыдущем объекте) прораб узнаёт о проблеме только когда машина не приезжает вовремя, а не заранее. Наличие трекинга и прямой связи с диспетчером стоит уточнять до подписания договора, а не выяснять по факту простоя.

Наличие собственного бетононасоса в парке. Если насос — не свой, а привлекается от субподрядчика, в цепочке появляется ещё одно звено согласования: график подачи бетона должен совпадать с графиком выезда насосной установки другой организации, а при сбое у одной из сторон отвечающего за общий результат может не быть. Для объектов, где применение автобетононасоса обязательно (стеснённая площадка, большая высота или дальность подачи), это особенно важно — стоит уточнять заранее, входит ли насос в парк поставщика или заказывается отдельно.

Вывод: способность поставщика закрыть большой объём проверяется тремя конкретными вопросами — про парк техники, про механизм диспетчеризации и про наличие собственного насоса, а не только сравнением цены за кубометр.

FAQ: объём и логистика доставки бетона

Сколько миксеров нужно на фундамент 100 м³?

Расчёт строится от вместимости автобетоносмесителя м³ и допустимого интервала подачи: при машинах на 9 м³ потребуется около 12 рейсов (100 ÷ 9, округление вверх), при машинах на 6 м³ — около 17. Точное число машин, работающих на объекте единовременно, зависит от темпа приёма бетона бригадой и допустимого интервала между рейсами, обычно 20–40 минут.

Можно ли делать перерыв в заливке фундамента и на сколько?

Кратковременный перерыв технически допустим, ориентир — 60–120 минут в зависимости от температуры воздуха и марки бетона: в жару и при быстросхватывающихся добавках допустимое окно короче, в прохладную погоду — длиннее. Превышение этого интервала повышает риск холодного шва на границе слоёв, особенно на вертикальных стыках ленты.

Что делать, если миксер задерживается?

На площадке стоит заранее подготовить план действий: резерв вибраторов для дополнительной проработки шва, при необходимости — добавки-замедлители схватывания для уже уложенного бетона, и прямую связь с диспетчером для уточнения актуального времени прибытия. Решение о том, ждать или организовывать технологический шов с обработкой поверхности, принимается на месте прорабом, но именно наличие заранее продуманного алгоритма, а не импровизация, снижает риск дефекта.

Какая марка бетона нужна для заливки фундамента?

Марка бетона для фундамента подбирается под тип грунта, глубину заложения и этажность здания, чаще всего это диапазон М250–М350 (B20–B25) для частного и малоэтажного строительства; точный выбор — задача проекта или расчёта инженера, а не универсальное правило.

От чего зависит стоимость доставки бетона за м³?

Стоимость доставки бетона за м³ складывается из расстояния от завода до объекта, объёма заказа, марки бетона, сезона и необходимости привлечения бетононасоса как отдельной услуги. Для Истринского района ориентир по доставке — величина, которую стоит уточнять у конкретного поставщика, так как она зависит от удалённости ближайшего БСУ от конкретного адреса.

Как подготовить подъездные пути для бетоновоза?

Дорога к площадке должна выдерживать вес гружёного миксера (общая масса до 25–30 т), иметь ширину для разъезда или разворота и твёрдое покрытие, не размываемое дождём. Отдельно проверяется площадка под опоры бетононасоса, если он используется, — она требует ровного и несущего основания без риска просадки.

Нужна ли диспетчеризация завода при заказе 100+ м³?

Для объёма от 50–60 м³ и выше диспетчеризация бетонного завода с отслеживанием выезда и движения машин существенно снижает риск разрыва графика поставки бетона на объект — при таком объёме число одновременно задействованных миксеров и общая протяжённость заливки делают ручную координацию по телефону менее надёжной.

Выводы: как спланировать доставку большого объёма бетона без потерь

Объём доставки бетона на фундамент — это не изолированный расчёт кубометров, а согласованный график подачи нескольких миксеров, в котором важны не только цифры, но и синхронность. Формула расчёта объёма с запасом 3–5% даёт исходное число, но само по себе оно не гарантирует качественной заливки: решающим фактором становится то, успевает ли следующий миксер прибыть на площадку до начала схватывания уже уложенного слоя. Именно поэтому расчёт объёма бетона на фундамент и расчёт графика поставки — две части одной задачи, которые нельзя разделять.

Для объёмов от 50–60 м³ решения о количестве машин, интервале подачи и необходимости бетононасоса принимаются на этапе расчёта, до дня заливки, а не корректируются на площадке по ходу работ. На этом этапе стоит зафиксировать: число рейсов исходя из вместимости автобетоносмесителя м³, допустимый интервал подачи (обычно 20–40 минут), максимальное время транспортировки смеси по ГОСТ 7473-94, и заранее определить, потребуется ли стрела бетононасоса для подачи в труднодоступные участки опалубки. Чем крупнее объём, тем выше цена ошибки в планировании — холодный шов, поймавший середину ленты фундамента, не устраняется постфактум, а становится потенциальным слабым местом конструкции на весь срок её эксплуатации.

Выбор поставщика в Истринском районе имеет смысл проверять по размеру автопарка, наличию собственного бетононасоса и механизму диспетчеризации, а не только по цене за куб — эти параметры напрямую определяют, будет ли график поставки бетона на объект устойчив к типичным сбоям вроде пробки на дороге или поломки одной машины. Локальная логистика бетона на стройплощадку в Истринском районе ограничена числом ближайших заводов и БСУ, поэтому резерв по технике и заранее проверенный маршрут — не формальность, а фактическая страховка от простоя на площадке в день заливки.

Итог: устойчивый результат при заливке большим объёмом даёт не самый дешёвый вариант поставки, а тот, где расчёт объёма, график подачи и резервные сценарии продуманы заранее и совпадают по срокам с реальными возможностями конкретного поставщика.

Цифры и факты

Диапазоны цен и сроков

Стоимость и сроки поставки бетона на объект в Истринском районе складываются из нескольких переменных: марки бетона, объёма заказа, расстояния до ближайшего завода или БСУ и необходимости в бетононасосе. Ориентировочные значения ниже помогают спланировать бюджет и график, но точные цифры на конкретную дату и объём уточняются у поставщика — рынок реагирует на сезонный спрос и стоимость топлива.

  • Объём барабана автомиксера — 5–12 м³, на практике заводы чаще всего работают техникой на 6 и 9 м³, это влияет на число рейсов и, соответственно, на итоговую стоимость логистики.
  • Аренда автобетононасоса — обычно 1800–3800 ₽/час либо от 20 000 ₽ за смену; для объёма от 100 м³ смена почти всегда выгоднее почасовой оплаты.
  • Стоимость доставки бетона за м³ — складывается из цены смеси и логистического плеча; для удалённых участков Истринского района плечо от завода добавляет к базовой цене заметную часть стоимости куба, поэтому расчёт «от завода» и «от площадки» может отличаться в разы по итоговой сумме.
  • Интервал подачи между миксерами — 20–40 минут на практике, при плотном графике и коротком плече может сокращаться до 15–20 минут.
  • Время в пути от завода до площадки — от 20–30 минут при ближайшем БСУ до 60–90 минут для отдалённых участков района, это напрямую входит в допустимое время транспортировки смеси.
  • Загрузка одного миксера на площадке — ориентировочно 10–20 минут в зависимости от способа подачи (лотком, вручную или через насос).
  • Резерв техники у надёжного поставщика — как правило, не менее 1 дополнительного миксера и альтернативный завод на маршруте, что и отличает пул с запасом от разовой поставки.

Стоимость поставки большого объёма бетона в Истринском районе формируется не только ценой за куб, но и логистическим плечом, арендой насоса и резервом техники — эти статьи стоит закладывать в бюджет заранее, а не при расчёте после факта.

Нормативы и ориентиры

Ключевые технологические ограничения при заливке фундамента заданы нормативными документами и общепринятой строительной практикой. Их нарушение — прямой путь к холодному шву бетона, снижению прочности конструкции и гарантийным спорам с поставщиком, поэтому график поставки бетона на объект нужно строить именно под эти рамки, а не под удобство графика движения техники.

  • ГОСТ 7473-94 — максимально допустимое время транспортировки бетонной смеси составляет от 45 до 210 минут в зависимости от температуры воздуха, состава смеси и наличия замедлителей схватывания; точный интервал для конкретной марки и температуры уточняется в техкарте поставщика.
  • ГОСТ 310.3-76 — начало схватывания цемента наступает не ранее 45 минут, конец — не позднее 10 часов с момента затворения водой; это верхняя технологическая граница для всего цикла поставки и укладки.
  • Предельное время в автомиксере — при перевозке дольше ориентировочно 3 часов смесь теряет часть заявленных свойств даже при соблюдении температурного режима, поэтому маршрут и очередь на площадке планируются с запасом по времени.
  • Запас объёма на заливку — 3–5% сверх расчётного объёма фундамента закладывается на потери, неровности опалубки и погрешность замера, без этого запаса высок риск нехватки смеси на последнем рейсе.
  • Число рейсов на объём 120 м³ — 14 рейсов при миксере на 9 м³ или 20 рейсов при миксере на 6 м³; выбор техники напрямую определяет длительность всего цикла подачи.
  • Марка бетона для фундамента — чаще применяется диапазон от М250 до М350 в зависимости от типа грунта, нагрузки и этажности здания, точную марку определяет проектная документация.
  • Стрела мобильного бетононасоса — типовые модели перекрывают диапазон 20–52 метра по вылету, выбор конкретной модели зависит от высоты и дальности подачи на площадке.



Нормативные ограничения по времени транспортировки и схватыванию — не рекомендация, а жёсткая рамка, внутри которой строится весь график поставки; отклонение от неё создаёт риск холодного шва независимо от того, насколько качественно налажена логистика.
