Как рассчитать объём бетона для строительства?

Объём бетона считают по формуле V = длина × ширина × высота (или площадь × толщина). Перед расчётом все размеры переводят в метры: 20 см — это 0,2 м, и результат сразу получается в кубометрах. К расчётной цифре добавляют запас 5–10%, для конструкций сложной формы — 10–15%. Объём арматуры при этом не вычитают. Например, на 1 м² стяжки толщиной 5 см уходит 0,05 м³ смеси.

В этом материале наши специалисты разбирают формулы для ленточного и столбчатого фундамента, плиты, стяжки, перекрытия, свай и монолитной лестницы. Для каждой конструкции мы свели в таблицу запас, марку бетона и способ подачи. Отдельно покажем, откуда берутся потери, как разбить объём на миксеры без риска холодного шва и как проверить, что привезли весь заказанный объём.

Как рассчитать объём бетона для строительства

Сквозной пример — ленточный фундамент 10 × 12 м сечением 0,4 × 1,2 м. На нём видно, как обмер по наружному контуру вместо осей добавляет около 0,8 м³ лишнего бетона: каждый угол попадает в расчёт дважды.

Объём бетона: в чём считают и какие понятия знать до расчёта

Товарный бетон заказывают, отпускают и оплачивают в кубических метрах (м³) готовой смеси. В м³ указаны цена в прайсе поставщика, вместимость миксера (обычно 5–12 м³ на машину) и объём в товарно-транспортной накладной. Поэтому любой расчёт должен дать результат в м³. 1 м³ = 1000 л, то есть куб со стороной 1 м.

Сначала переводим размеры в метры

Формула объёма V = длина × ширина × высота даёт кубометры, только если все три размера записаны в метрах. На практике размеры приходят в разных единицах: на чертеже — в миллиметрах, на рулетке — в сантиметрах, толщину стяжки называют «пять сантиметров». Как переводить:

  • 1 см = 0,01 м: 15 см = 0,15 м, 5 см = 0,05 м;
  • 1 мм = 0,001 м: 8 мм = 0,008 м, 1200 мм = 1,2 м.

Ошибка в единицах даёт промах не на проценты, а в 10–100 раз. Возьмём стяжку площадью 20 м² и толщиной 5 см. Правильный расчёт: 20 × 0,05 = 1,0 м³. Если записать толщину как 0,5 м, получится 10 м³, то есть ошибка в 10 раз. Если подставить просто «5», выйдет 100 м³ и ошибка в 100 раз.

Быстрая проверка на здравый смысл: 1 м² плиты толщиной 10 см — это 0,1 м³. Значит, 100 м² такой плиты — 10 м³, примерно один крупный миксер. Если результат отличается от такой прикидки на порядок, ищите ошибку в единицах.

Считаем готовую смесь, а не сумму компонентов

Объём бетона нельзя получить, сложив объёмы цемента, песка, щебня и воды. Между зёрнами щебня есть пустоты. Песок их заполняет, а цемент с водой обволакивает песок и тоже уходит в промежутки. Поэтому из сухих материалов общим насыпным объёмом около 1,4–1,7 м³ получается примерно 1 м³ уплотнённой смеси. Коэффициент выхода бетонной смеси для тяжёлого бетона обычно 0,6–0,7.

При заказе на заводе правило простое: считаете геометрию конструкции, добавляете запас на потери и получаете объём к заказу. Рецептура на 1 м³ нужна только тем, кто замешивает бетон сам.

Переводим кубометры в тонны

Тяжёлый товарный бетон весит около 2300–2450 кг/м³. Для прикидок на практике берут 2,4 т/м³, железобетон с арматурой весит около 2,5 т/м³. Это ответ на частый вопрос «сколько весит куб бетона». Вес понадобится в двух проверках.

  1. Нагрузка на опалубку. Свежая смесь давит на щиты почти как жидкость. У низа опалубки давление растёт примерно на 2,4 т/м² на каждый метр высоты заливки, для ленты высотой 1,2 м это около 2,9 т/м² у подошвы. Если стяжки и подкосы щитов ставили «на глаз», щиты распирает, лента выходит шире и бетона уходит больше расчётного. Плита перекрытия толщиной 20 см давит на опалубку собственным весом 0,2 × 2,4 = 0,48 т/м², без учёта людей и вибраторов.
  2. Проезд миксера. Машина на 9 м³ везёт около 21,6 т смеси, а гружёный миксер вместе с шасси весит порядка 30–40 т (ориентир, зависит от модели). Грунтовка после дождя, переезд через кювет по трубе или старый мостик на дачной улице такой вес выдерживают не всегда. Это выясняют до заказа: от ответа зависит, подъедет ли миксер к опалубке или понадобится бетононасос.
Объём смеси, м³ Масса, т (при 2,4 т/м³)
1 2,4
5 12,0
7 16,8
9 21,6
10 24,0
12 28,8

Короткий словарь для заявки

Класс прочности B — гарантированная прочность на сжатие в мегапаскалях с обеспеченностью 95%. Например, бетон B20 в 95 случаях из 100 выдерживает не меньше 20 МПа. Класс указывают в проектах.

Марка М — средняя прочность в кгс/см², по маркам составлено большинство прайсов. Классы и марки соотносятся примерно так:

Класс Ближайшая марка Прочность класса, МПа
B7,5 М100 7,5
B15 М200 15
B20 М250 20
B22,5 М300 22,5
B25 М350 25

Если в проекте указан класс, заказывают бетон этого класса или соответствующей ему марки, но не ниже. Под фундамент частного дома обычно берут бетон М200–М300 (B15–B22,5). Подробнее о выборе — в разделе про заказ.

Подвижность П показывает, насколько текучая смесь. По ГОСТ 7473-2010 её определяют по осадке стандартного конуса: П1 — 1–4 см, П2 — 5–9 см, П3 — 10–15 см, П4 — 16–20 см, П5 — от 21 см. На практике П3 подают лотком, П4 — бетононасосом. Добавлять в смесь воду на объекте нельзя: подвижность вырастет, а прочность упадёт.

Холодный шов — граница между слоем, который уже начал схватываться, и смесью, уложенной поверх него позже. На такой границе сцепление слабее, и через неё легче проходит вода. Схватывание начинается примерно через 1,5–2 часа после замеса (ориентир: в жару раньше, с замедлителями позже). Поэтому нехватка 0,5–1 м³ в конце заливки опасна: довоз небольшого объёма может занять больше времени, чем осталось до начала схватывания.

В заявках встречаются ещё морозостойкость F и водонепроницаемость W. Их задаёт проект, и для фундамента во влажном грунте они особенно важны.

Из чего складывается точный расчёт

Объём к заказу получают в три шага, каждому посвящён отдельный раздел:

  1. Геометрия. Чистый объём конструкции считают по формулам и по фактическим размерам опалубки.
  2. Запас на потери. Обычно 5–10%, для сложной формы 10–15%. Величина зависит от основания, опалубки и способа подачи.
  3. Разбивка по машинам. Сумма миксеров должна покрыть объём с запасом, а последняя машина не должна превращаться в довоз на полкуба.

Прежде чем умножать, переведите все размеры в метры и запомните три опоры: 1 м³ = 1000 л, около 2,4 т на кубометр и соответствие класса и марки. Ошибка в этих основах обходится дороже любой неточности в формулах.

Какие данные собрать перед расчётом

Формула не может быть точнее исходных цифр. Расчёт обычно расходится с фактом не из-за арифметики: чаще считали по проекту, а заливали в опалубку, собранную с отклонениями. Калькулятор объёма бетона делает ту же арифметику и тоже не знает реальных размеров опалубки. Поэтому мы рекомендуем собирать данные в определённом порядке.

Размеры — по фактической опалубке

Проект задаёт номинальные размеры, а щиты выставляют с отклонениями. Ширина на практике гуляет на 1–3 см, высота зависит от того, насколько ровно отрыта траншея. На длинных элементах это заметно.

Лента длиной 50 м и высотой 1 м шириной 0,42 м вместо 0,40 м требует на 50 × 0,02 × 1,0 = 1,0 м³ больше. Расчётный объём такой ленты — 0,4 × 1,0 × 50 = 20 м³, значит, расхождение составляет 5%. Половина обычного запаса уходит только на неучтённые 2 см ширины.

Как мерить:

  • Ширину — внутри опалубки, между щитами, через каждые 2–3 м. Обязательно у углов и примыканий, где щиты распирает чаще всего.
  • Высоту — от дна (верха подбетонки или подушки) до отметки верха заливки, а не до верха щитов. Щиты часто выше проектной отметки, поэтому уровень заливки отмечают шнуром или метками.
  • По каждому участку берут среднее значение. Участки, которые сильно отличаются от остальных, считают отдельно.

Мерить нужно после сборки опалубки и армирования, непосредственно перед заказом, а не в день рытья траншеи.

Основание плиты и стяжки — по сетке

У плоских конструкций основной источник ошибок — неровное основание. Номинальные 5 см стяжки на неровной плите-основании на деле могут оказаться и 3, и 8 см. Порядок замера:

  1. Разбейте площадь сеткой: 1 × 1 м для стяжек, где каждый сантиметр — это 20% объёма, или 2 × 2 м для плит.
  2. Выставьте лазерный уровень или нивелир и задайте проектную отметку верха.
  3. В каждом узле сетки замерьте расстояние от лазерной плоскости до основания и вычтите расстояние до проектного верха. Получится толщина в этой точке.
  4. Найдите среднее арифметическое по всем точкам. Объём равен площади, умноженной на эту среднюю толщину.

На 60 м² сетка с шагом 1 м даёт около 60–70 точек, с шагом 2 м — 15–20. Разница в результате ощутимая. Стяжка 60 м² при номинальной толщине 5 см — это 3,0 м³, а при фактической средней толщине 6 см — уже 3,6 м³, на 20% больше.

На неровном основании расход обычно отличается от расчётного на 10–20%, и стандартный запас 5–10% такую разницу не перекрывает.

Перечень замеров

  • Длина, ширина и высота каждого элемента. Участки с разным сечением записывают отдельными строками, так проще и считать, и проверять.
  • Внутренние несущие стены. Их длину меряют между внутренними гранями наружных лент, иначе места примыкания попадут в расчёт дважды.
  • Рёбра жёсткости, балки, ригели. Их считают отдельно от плиты. Высоту ребра берут только ниже низа плиты, потому что верхняя часть уже входит в толщину плиты.
  • Уширения свай. Расширенная пята у буронабивных свай и свай ТИСЭ добавляет к объёму ствола заметную величину. Формулы — в разделе про сваи.
  • Проёмы и крупные закладные. Дверные и оконные проёмы в монолитных стенах, а также проёмы под лестницу в перекрытии из объёма вычитают. Проём 1 × 2,5 м в плите толщиной 20 см — это 0,5 м³. Мелкие продухи и гильзы под ввод коммуникаций объёмом меньше 0,05 м³ можно не вычитать: они работают как небольшой дополнительный запас.
  • Арматура. Её объём не вычитают. При обычном армировании 50–100 кг стали на 1 м³ металл занимает всего 0,6–1,3% объёма, это меньше погрешности замера.

Эскиз с размерами

Результаты замеров удобно свести в эскиз. На нём нужны:

  • план с размерами и осями;
  • обозначения элементов, например Л-1 — наружная лента 0,4 × 1,2 м, Л-2 — внутренняя 0,3 × 1,0 м;
  • разрез каждого типа сечения;
  • проёмы.

Хватит аккуратного рисунка от руки на клетчатой бумаге и его фотографии. По эскизу второй человек проверит расчёт за несколько минут.

Диспетчеру он тоже пригодится при заказе: по нему видно объём, число отдельных участков заливки и то, нужен ли насос. Поэтому стоит отметить на эскизе, где встанет миксер, и расстояние от этого места до самой дальней точки заливки.

Точность и округление

Считайте с точностью до 0,1 м³ и не округляйте промежуточные результаты, только итог. Округляют всегда вверх: 20,35 м³ превращается в 20,4 м³, а не в 20,3 м³.

Риски здесь неравные. Лишние 0,3–0,5 м³ можно залить в заранее подготовленную форму под дорожку или площадку у крыльца. Нехватка даже 0,3 м³ означает ожидание довоза и риск холодного шва. Запас на потери и разбивку по машинам добавляют уже к округлённому чистому объёму.

Точный расчёт начинается с рулетки и уровня, а не с калькулятора. Если мерить фактическую опалубку, считать среднюю толщину по сетке и собрать все элементы на эскизе, большая часть ошибок отсекается ещё до первой формулы.

Ленточный фундамент: формула и пошаговый расчёт

Сколько бетона нужно на ленточный фундамент, показывает одна формула:

V = L × b × h, где:

  • L — суммарная длина ленты по осевой линии, то есть по центру её ширины, м;
  • b — ширина ленты, м;
  • h — полная высота ленты: заглублённая часть плюс цоколь, м. Например, 0,8 м в грунте и 0,4 м над землёй дают h = 1,2 м.

Высоту меряют от дна опалубки (верха подбетонки) до отметки верха заливки. Если ленту заливают прямо в траншею без опалубки, вместо проектной ширины подставляют фактическую ширину траншеи, а она почти всегда больше.

Сколько бетона на погонный метр ленты

Произведение b × h — это объём одного погонного метра ленты. Таблица для быстрой прикидки:

Ширина, м Высота, м м³ на 1 п. м м³ на 10 п. м
0,3 0,8 0,24 2,4
0,3 1,0 0,30 3,0
0,4 1,0 0,40 4,0
0,4 1,2 0,48 4,8
0,4 1,5 0,60 6,0
0,5 1,2 0,60 6,0
0,5 1,5 0,75 7,5

Шаг 1. Длина наружной ленты по оси

Для прямоугольного дома с наружными размерами A × B (по внешним граням ленты):

L = 2 × ((A − b) + (B − b))

Дом 10 × 12 м, ширина ленты 0,4 м: L = 2 × ((10 − 0,4) + (12 − 0,4)) = 2 × (9,6 + 11,6) = 42,4 м.

Проверить себя можно вторым способом: длинные стороны берут целиком, короткие — между ними.

2 × 12 + 2 × (10 − 2 × 0,4) = 24 + 18,4 = 42,4 м.

Если оба способа дают одно число, каждый угол учтён ровно один раз.

Шаг 2. Внутренние несущие стены

Внутренние ленты меряют между внутренними гранями наружных. В доме шириной 10 м с наружной лентой 0,4 м поперечная стена имеет длину 10 − 2 × 0,4 = 9,2 м.

Две типичные ошибки и их цена для сечения 0,4 × 1,2 м:

  • длина от наружной грани до наружной (10 м) добавляет 0,8 × 0,48 = 0,38 м³;
  • длина от оси до оси (9,6 м) добавляет 0,4 × 0,48 = 0,19 м³.

Если внутренняя лента упирается в другую внутреннюю, её длину меряют до грани той ленты, в которую она упирается.

Шаг 3. Объём

Объём V = L × b × h считают для каждого сечения отдельно и складывают. Наружная лента из примера:

42,4 × 0,4 × 1,2 = 20,352 м³, после округления вверх — 20,4 м³ чистого объёма.

Поперечная стена того же сечения добавит:

9,2 × 0,48 = 4,416 м³,

и вместе получится:

24,768 ≈ 24,8 м³.

Запас на потери и разбивку по машинам добавляют позже. Полный расчёт разобран в разделе о типовом сценарии.

Типичная ошибка: расчёт по наружному периметру

Чаще всего длину считают как периметр дома по внешним размерам:

2 × (10 + 12) = 44 м.

Это на 1,6 м больше длины по оси. Лишние 1,6 м — четыре угловых квадрата 0,4 × 0,4 м, каждый из которых посчитан дважды: один раз в длинной стороне и второй раз в короткой.

  • Один угол: 0,4 × 0,4 × 1,2 = 0,192 ≈ 0,19 м³.
  • Четыре угла: 0,768 ≈ 0,77 м³.
  • По наружному периметру: 44 × 0,48 = 21,12 м³ вместо 20,35 м³, почти на 4% больше.

К тому же ошибка искажает запас. Человек думает, что заложил 10%: 21,12 × 1,1 = 23,2 м³. На деле это около 14% сверх нужного объёма.

Обратная ошибка — счёт по внутреннему периметру: 2 × (9,2 + 11,2) = 40,8 м и 19,58 м³, на те же 0,77 м³ меньше. Она опаснее. Перерасход приходится просто оплатить, а нехватка на заливке означает ожидание довоза и риск холодного шва.

Есть свойство, которое редко объясняют. Если все углы в плане прямые, наружный периметр всегда длиннее периметра по оси ровно на 4b, сколько бы углов ни было у дома.

В Г- или П-образном плане выпуклые углы добавляют лишнее, а внутренние на столько же недосчитывают, и в сумме остаются те же четыре квадрата. Значит, ошибка расчёта по наружному контуру всегда равна:

4 × b² × h

и растёт с сечением. Для ленты 0,5 × 1,5 м это:

4 × 0,25 × 1,5 = 1,5 м³,

объём небольшой отдельной машины.

Ленты переменного сечения

Бывает, что сечение ленты не прямоугольное: с расширенной подошвой (Т-образное), с уступом под облицовку или с трапециевидной подошвой. Тогда сечение делят на простые фигуры, считают площадь каждой и складывают:

  • прямоугольник: a × h;
  • трапеция: (a₁ + a₂) / 2 × h, где a₁ и a₂ — нижнее и верхнее основания.

Пример: подошва 0,6 × 0,3 м и стенка 0,3 × 1,0 м. Площадь сечения:

0,6 × 0,3 + 0,3 × 1,0 = 0,18 + 0,30 = 0,48 м²,

то есть 0,48 м³ на погонный метр.

Если оси подошвы и стенки совпадают, сумму площадей умножают на одну длину по оси. Если стенка смещена, например выставлена по наружной грани подошвы, длину по оси считают для каждого элемента отдельно.

Формула та же:

L = 2 × ((A − b) + (B − b)),

только с наружными размерами и шириной этого элемента.

На участке с уклоном высота ленты меняется. Такую ленту делят на отрезки и для каждого берут среднюю высоту по замерам на его концах.

Что не входит в объём ленты

  • Подбетонка — бетонная подготовка толщиной 5–10 см, обычно из М100 (B7,5). Она даёт ровное чистое основание, не пускает цементное молоко в грунт и помогает выдержать защитный слой под арматурой. Обычно её делают шире ленты на 5–10 см с каждой стороны. Для ленты из примера при ширине подготовки 0,6 м и толщине 8 см: 42,4 × 0,6 × 0,08 ≈ 2,0 м³. Это отдельный заказ другой марки, и заливают его заранее. Совмещать его с основным объёмом в одной машине нельзя.
  • Ростверк — монолитная балка поверх свай или столбов. Его считают по той же формуле, что и ленту, а сваи — отдельно. Чтобы не посчитать оголовки дважды, длину сваи берут до низа ростверка.
  • Отмостка — отдельная конструкция, её обычно заливают на другом этапе, после возведения коробки и кровли. Считают её как плиту.
  • Песчаная подушка — не бетон. Песок или ПГС заказывают отдельно, в кубометрах, с поправкой на уплотнение.
  • Цоколь, который заливают вторым этапом, — отдельная позиция и отдельный заказ. Горизонтальный шов между этапами в этом случае планируют заранее.

Объём ленты определяют три вещи: длина по оси, внутренние стены между внутренними гранями и полная высота вместе с цоколем. Расчёт по наружному периметру всегда завышает объём на 4 × b² × h: для ленты 0,4 × 1,2 м это 0,77 м³, которые легко не заметить в общей сумме.

Изображение 1. Схема ленточного фундамента с размерами

Изображение 1. Схема ленточного фундамента с размерами

Плита, стяжка, перекрытие и отмостка

Все четыре конструкции считаются по базовой формуле V = S × h, но ошибки в них разные. В плите забывают рёбра, в стяжке — перепад основания, в перекрытии — балки под плитой, в отмостке — углы.

Монолитная плита

Объём плиты складывается из площади в плане, умноженной на толщину, и всего, что выступает вниз: рёбер жёсткости, утолщений по краю и под несущими стенами.

V = S × h + L рёбер × b × h выступа

Высоту ребра берут только по выступающей под плитой части, а не от верха плиты. Иначе зона, где ребро пересекается с плитой, попадёт в расчёт дважды.

Пример. Плита 10 × 12 м толщиной 0,25 м: 120 м² × 0,25 м = 30 м³. Добавим рёбра сечением 0,3 × 0,3 м (ширина × выступ):

  • рёбра по периметру считаем по оси: 2 × (9,7 + 11,7) = 42,8 м;
  • одно поперечное ребро — между внутренними гранями крайних рёбер: 10 − 2 × 0,3 = 9,4 м;
  • всего 52,2 м × 0,3 × 0,3 = 4,7 м³.

Плита с рёбрами — 34,7 м³, на 16% больше, чем «площадь на толщину». Запас такую разницу не покроет: это около половины миксера.

Подбетонка. Под плиту часто делают подготовку из тощего бетона, обычно класса B7,5 (примерно М100) толщиной 50–100 мм. Это отдельная позиция и отдельный заказ. Площадь подготовки берут с выпуском 10–20 см за край плиты.

Для плиты 10 × 12 м с выпуском по 0,2 м это 10,4 × 12,4 = 129 м², при толщине 7 см — около 9 м³. Это почти треть объёма самой плиты, и в смету её забывают включить чаще всего.

Стяжка

Стяжку считают по средней толщине, а не по проектной. Для проверки в уме есть правило: 1 см толщины на 100 м² — это 1 м³. На 1 м² при толщине 5 см нужно 0,05 м³, то есть 50 л. Стяжка 5 см на 60 м² — 3 м³.

Толщина На 1 м² На 50 м² На 100 м²
3 см 0,03 м³ 1,5 м³ 3 м³
4 см 0,04 м³ 2 м³ 4 м³
5 см 0,05 м³ 2,5 м³ 5 м³
7 см 0,07 м³ 3,5 м³ 7 м³
10 см 0,10 м³ 5 м³ 10 м³

Как получить среднюю толщину:

  1. Лазерным уровнем выставляют отметку чистого пола.
  2. Измеряют расстояние до основания по сетке: 1 × 1 м в небольших помещениях, 2 × 2 м на больших площадях.
  3. Сумму замеров делят на число точек.

Если на 60 м² при проекте 5 см средняя толщина по замеру вышла 6,2 см, нужно 60 × 0,062 = 3,72 м³. Это на 0,72 м³ больше расчёта «по проекту», почти четверть объёма.

По СП 29.13330 стяжка по слою тепло- или звукоизоляции должна быть не тоньше 40 мм, а над трубами — на 10–15 мм толще их диаметра. Тонкие стяжки обычно делают из пескобетона или цементно-песчаного раствора.

Бетон на щебне 5–20 мм имеет смысл, когда толщина хотя бы втрое больше крупности щебня, то есть от 6 см. Состав смеси для стяжки мы рекомендуем согласовать отдельно, до расчёта объёма.

Перекрытие

V = S × h − S проёмов × h + L балок × b × h выступа

Площадь берут по контуру опалубки, вместе с зоной опирания на стены. Её ширину задаёт проект. Толщина перекрытия в частном доме обычно 160–220 мм, точное значение даёт расчёт.

Пример. Перекрытие 10 × 12 м толщиной 0,2 м:

  • плита: 120 × 0,2 = 24 м³;
  • лестничный проём 1,2 × 3,0 м: −0,72 м³;
  • вентшахта 0,5 × 0,5 м: −0,05 м³;
  • ригель под плитой, выступ 0,3 × 0,25 м, длина 6 м: +0,45 м³;
  • итого 23,7 м³.

Здесь проёмы и балка почти уравновесили друг друга. Ошибка становится заметной, когда проёмы вычли, а балки забыли, или наоборот.

Если вместе с перекрытием заливают армопояс или перемычки, их считают как ленту, по осям, и прибавляют отдельной строкой.

Отмостка

V = L × b × h, где L — длина по оси отмостки, а не периметр дома. Толщина обычно 7–10 см, ширина — от 0,8 до 1 м и на 20–30 см больше свеса кровли.

Пример. Дом 10 × 12 м, отмостка шириной 1 м и толщиной 0,1 м:

  • по периметру дома: 44 × 1 × 0,1 = 4,4 м³;
  • правильно: (12 × 14 − 10 × 12) × 0,1 = 48 м² × 0,1 = 4,8 м³.

Ошибка зеркальна той, что бывает с лентой. Там наружный периметр завышает объём на 4 × b² × h, а здесь периметр дома занижает его на столько же: 4 × 1² × 0,1 = 0,4 м³, около 8%.

Если уклон от стены набирают бетоном, а не основанием, средняя толщина вырастает на половину перепада. При уклоне 3% на ширине 1 м перепад составит 3 см, средняя толщина — 10 + 1,5 = 11,5 см, объём — 48 × 0,115 = 5,5 м³ вместо 4,8.

Почему 1 см основания решает исход заливки

На больших площадях перепад основания весит больше, чем любая другая погрешность. Если основание плиты 10 × 12 м в среднем на 1 см ниже проектного, нужно ещё 1,2 м³, при 2 см — 2,4 м³.

На стяжке 60 м² недосчитанный сантиметр — это 0,6 м³, пятая часть всего объёма. Нехватка проявляется в самом конце, когда последняя машина уже выгружена. Поэтому мы рекомендуем снимать отметки основания по сетке после уплотнения подушки, а не брать толщину из проекта.

Площадные конструкции считают по фактической средней толщине и с учётом всего, что выступает под плитой. Рёбра, подбетонка и перепад основания могут добавить к «чистой» формуле 15–30%.

Столбы, сваи, колонны, стены и лестницы

Для штучных и вертикальных элементов главное — правильно выбрать геометрическую фигуру и не посчитать узлы сопряжения дважды. Объём одной сваи маленький, но ошибка умножается на их количество.

Цилиндрические столбы и сваи

V = 3,14 × r² × h × n, где r — радиус (половина диаметра), h — длина до низа ростверка, n — количество.

Пример. d = 0,3 м, h = 2 м: 3,14 × 0,15² × 2 = 0,141 м³ на одну сваю, на 20 свай — 2,8 м³.

Объём на сваю по диаметрам (π = 3,14):

Диаметр На 1 м длины Свая 2 м Свая 3 м
200 мм 0,031 м³ 0,063 м³ 0,094 м³
250 мм 0,049 м³ 0,098 м³ 0,147 м³
300 мм 0,071 м³ 0,141 м³ 0,212 м³
400 мм 0,126 м³ 0,251 м³ 0,377 м³
500 мм 0,196 м³ 0,393 м³ 0,589 м³

Если сваю бетонируют в несъёмной трубе (асбестоцементной, ПНД), в формулу подставляют внутренний диаметр. У трубы с наружным диаметром 250 мм и стенкой около 12 мм внутренний диаметр — примерно 226 мм. На метр выходит 0,040 м³ вместо 0,049, то есть на 19% меньше.

Уширение пяты

У свай ТИСЭ и аналогов внизу формируют уширение. Его считают отдельно как полусферу:

V = 2/3 × 3,14 × R³

Полусфера диаметром 0,6 м: 2/3 × 3,14 × 0,3³ ≈ 0,057 м³ на каждую сваю.

  • Ствол 2 м до начала уширения плюс полусфера: 0,141 + 0,057 ≈ 0,2 м³ на сваю, на 20 свай — около 4 м³ вместо 2,8. Уширение увеличило объём на 40%.
  • Если длину ствола взять по полной глубине скважины, вместе с уширением, участок ствола внутри уширения посчитается дважды. Завышение — около 0,02 м³ на сваю, на 20 сваях 0,4 м³. Длину ствола правильно мерить до начала уширения.

Столбчатый фундамент и колонны

Прямоугольный столб или колонна: V = a × b × h. Колонна 0,4 × 0,4 м высотой 3 м — 0,48 м³, восемь колонн — 3,84 м³. Высоту берут от верха фундамента до низа плиты или ригеля. Узел пересечения уже входит в объём перекрытия.

Опору столбчатого фундамента считают по частям. Подошва 1,0 × 1,0 × 0,3 м плюс подколонник 0,4 × 0,4 × 1,2 м: 0,3 + 0,192 = 0,492 м³, для 12 опор — 5,9 м³.

Если подошва скошена в форме усечённой пирамиды, формула такая:

V = h / 3 × (S₁ + S₂ + √(S₁ × S₂))

Для низа 1,0 × 1,0 м, верха 0,4 × 0,4 м и высоты 0,3 м получается: 0,1 × (1 + 0,16 + 0,4) = 0,156 м³. Это почти вдвое меньше прямоугольной подошвы тех же габаритов.

Монолитные стены

V = L × H × t − S проёмов × t. Длину берут по оси, как у ленты.

Пример. Стены цокольного этажа по контуру 10 × 12 м, толщина 0,2 м, высота до низа перекрытия 2,7 м:

  • длина по оси: 2 × (9,8 + 11,8) = 43,2 м;
  • объём без проёмов: 43,2 × 2,7 × 0,2 = 23,33 м³;
  • три окна 0,9 × 0,6 м и дверь 0,9 × 2,1 м: 3,51 м² × 0,2 = −0,70 м³;
  • итого 22,6 м³.

Расчёт по наружному периметру дал бы 23,76 м³ без вычета проёмов. Лишние 0,43 м³ — это опять четыре угла. Гильзы под коммуникации не вычитают: гильза Ø110 мм в стене 0,2 м занимает около 2 л.

Монолитная лестница

Объём лестницы — это наклонная плита плюс ступени. Каждая ступень — треугольная призма.

V = L марша × B × t + 0,5 × h ступени × b проступи × B × n

Пример. Прямой марш шириной 1 м, 15 ступеней высотой 0,18 м с проступью 0,28 м, плита 0,15 м:

  • проекция марша 15 × 0,28 = 4,2 м, подъём 2,7 м, длина по уклону √(4,2² + 2,7²) ≈ 5,0 м;
  • плита: 5,0 × 1,0 × 0,15 = 0,75 м³;
  • ступени: 0,5 × 0,18 × 0,28 × 1,0 × 15 = 0,38 м³;
  • итого 1,13 м³.

Типичная ошибка — умножить горизонтальную проекцию 4,2 м на толщину плиты, измеренную перпендикулярно уклону. Получится 0,63 м³ вместо 0,75, то есть плита посчитана на 16% меньше.

Объём лестницы невелик, поэтому её часто заливают вместе с перекрытием, чтобы не заказывать отдельную машину на 1–1,5 м³.

Почему скважины берут больше расчётного

Бур почти никогда не даёт идеальный цилиндр. Если скважина 300 мм на деле вышла 320 мм, объём на метр вырастает с 0,071 до 0,080 м³, то есть на 14%.

В рыхлом песке и водонасыщенном грунте стенки дополнительно осыпаются и расширяются под давлением смеси. Поэтому фактический расход на буронабивных сваях выше теоретического на 5–15%.

Если перерасход заметно больше 15%, это уже не вопрос запаса: значит, нужна обсадная труба или другая технология.

Штучные элементы считают по фигуре, умножают на количество и проверяют узлы: уширение пяты, сопряжение колонны с плитой и углы стен. Запас на расширение скважин закладывают отдельной поправкой, а не прячут в округление.

Запас на потери: сколько закладывать и от чего он зависит

Универсальное «плюс 10%» плохо работает в обе стороны. На ровной опалубке перекрытия это переплата, на буронабивных сваях в песке — риск недостачи. Запас зависит от того, что ограничивает бетон: щиты или грунт.

Конструкция и условия Запас Главные источники потерь
Плита, перекрытие, стены в щитовой опалубке 2–5% прогиб палубы, распор щитов, остатки в лотке
Лента в опалубке 3–5% распор щитов, неровное дно траншеи
Заливка прямо в грунт, без опалубки 5–15% неровные стенки и дно, осыпание грунта
Буронабивные сваи и столбы 5–15% разбивка скважины буром, расширение стенок

Откуда берутся потери

  • Остатки в миксере и лотке. На стенках барабана, лопастях и в лотке остаётся часть смеси. Ориентир — от нескольких десятков до сотни-другой литров на рейс. Жёсткая смесь налипает сильнее подвижной.
  • Просыпи. Если лоток не достаёт до опалубки, смесь перекидывают лопатой или тачкой, и часть уходит мимо.
  • Деформация опалубки. Если щиты ленты шириной 0,4 м разойдутся всего на 1 см, объём вырастет на 2,5%. На ленте длиной 50 м и высотой 1,2 м это 0,6 м³. Прогиб палубы перекрытия в среднем на 5 мм на площади 120 м² — ещё 0,6 м³.
  • Оседание при вибрировании. Вибратор вытесняет вовлечённый воздух, и смесь оседает. Ориентир — около 1–2% объёма.
  • Неровности основания и грунт вместо опалубки. Траншею под ленту 0,4 м на практике часто выкапывают шириной 0,45 м, а это +12,5% к объёму.

Запас не складывают дважды. Если толщину стяжки или плиты уже посчитали по фактическим отметкам основания, неровность учтена. Сверху остаётся нижняя граница диапазона.

Арматуру не вычитают

Долю, которую каркас занимает в объёме, проверяют простой формулой: расход стали в килограммах на 1 м³ делят на 7850 кг/м³ (плотность стали).

В ленте частного дома при 30–60 кг арматуры на куб это 0,4–0,8%. Даже в густо армированной плите при 100–150 кг/м³ — 1,3–1,9%. Объём каркаса сопоставим с мелкими потерями и частично их перекрывает, поэтому вычитать его нет смысла.

Бетононасос: отдельная строка, а не процент

При подаче насосом часть смеси уходит на заполнение бетоновода и остаётся в приёмном бункере. Ориентир по геометрии: в метре трубы Ø125 мм помещается около 12 л, в трубе Ø100 мм — около 8 л. Трасса длиной 30–40 м держит в себе 0,4–0,5 м³.

Сколько из этого действительно теряется, зависит от насоса, длины трассы и схемы работы оператора. Мы рекомендуем уточнить эту цифру у диспетчера до заказа и прибавить её к объёму отдельной строкой:

V заказа = V расчётный × (1 + запас) + V на бетоновод

Для плиты с рёбрами из примера выше: 34,7 × 1,03 + 0,5 ≈ 36,2 м³.

Почему недостача хуже излишка

Схватывание обычно начинается примерно через 1,5–2 часа после замеса. В жару быстрее, в холод медленнее, и время в пути из этого окна вычитается.

Довезти недостающий объём — значит оформить новый заказ, загрузить машину на заводе и проехать весь путь заново. Если к её приезду залитый бетон уже начал схватываться, новая порция с ним не соединится, и образуется холодный шов.

Это плоскость пониженной прочности и водонепроницаемости. Её приходится обрабатывать (насечка, очистка, грунтовка) или согласовывать с конструктором. Кроме того, многие поставщики берут за доставку недогруженной машины как за минимальный объём. Условия уточняют у каждого поставщика отдельно.

Излишек обходится дешевле, и его можно использовать с пользой, если заранее подготовить опалубку:

  • садовая дорожка шириной 0,6 м и толщиной 8 см берёт 0,048 м³ на погонный метр, то есть 0,5 м³ — это около 10 м дорожки;
  • площадка под бак или крышку септика 1,5 × 1,5 × 0,1 м — 0,23 м³;
  • участок отмостки или подготовка под крыльцо, если подходит марка.

При этом завышенный запас — тоже деньги. Если на плиту 30 м³ взять 15% вместо обоснованных 3–5%, лишние 4,5 м³ по открытым прайсам поставщиков в Истре на октябрь 2026 года обойдутся примерно в 24–41 тыс. ₽ (ориентир 5,3–9,1 тыс. ₽ за м³ в зависимости от марки).

Запас подбирают по типу ограждения бетона: 2–5% для щитовой опалубки и 5–15% для грунта и скважин. Объём на бетоновод прибавляют отдельно. Небольшой подготовленный излишек всегда безопаснее недостачи, которая грозит холодным швом.

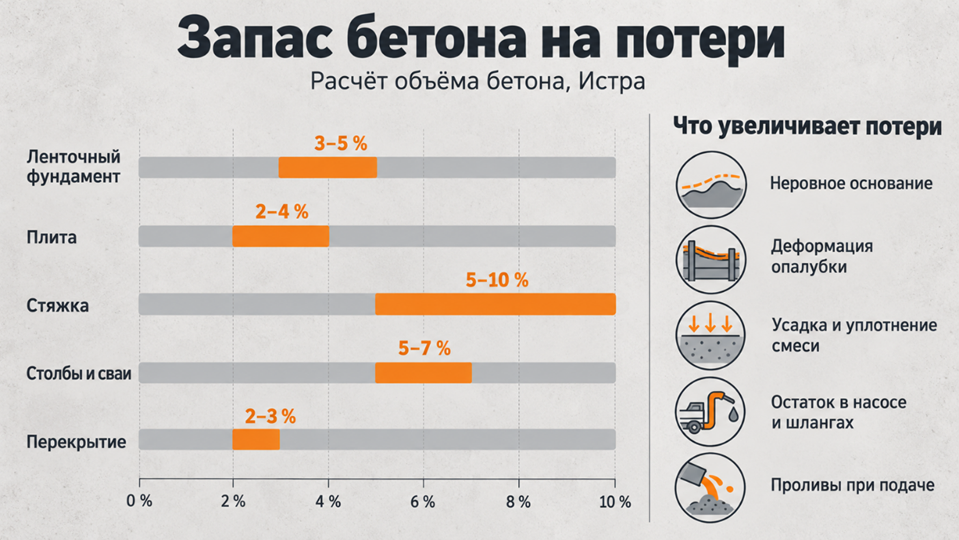

Изображение 2. Инфографика запаса бетона на потери

Изображение 2. Инфографика запаса бетона на потери

Сравнительная таблица: формулы, запас и способ подачи по типам конструкций

В таблице собраны все расчёты статьи. Обозначения: L — длина, a и b — стороны, h — высота, t — толщина, S — площадь, r — радиус (половина диаметра), n — количество элементов, B — ширина марша, p и s — проступь и подступенок. До умножения все размеры переводят в метры (20 см = 0,2 м), результат получается в м³. Запас указан для типового ограждения бетона. Объём на заполнение бетоновода при подаче насосом в него не входит и прибавляется отдельно.

Конструкция Формула Пример в числах Рекомендуемый запас Типичный способ подачи Частая ошибка
Ленточный фундамент V = L × b × h; L — наружные стены по осям + внутренние между гранями Дом 10 × 12 м, лента 0,4 × 1,2 м: 51,6 × 0,48 = 24,77 м³; на погонный метр 0,48 м³ 3–5% в щитах на подбетонке; 10–15%, если опалубкой служат стенки траншеи Лоток, если миксер подъезжает к каждой стороне на 3–4 м; иначе насос Счёт по наружному периметру: углы и примыкания посчитаны дважды, лишние 1,15 м³ (+4,6%)
Монолитная плита V = a × b × t + Lребра × bр × hр 10 × 12 × 0,25 = 30 м³ + контурное ребро 0,3 × 0,3 м длиной 42,8 м по оси = 3,85 м³ → 33,85 м³ 2–5% на плиту, 10% на рёбра в грунте, бетоновод отдельно Насос: центр плиты 10 × 12 м лежит дальше вылета лотка. Лоток — только при подъезде с двух сторон к плите шириной до 6–8 м Забытые рёбра: заказ 30 м³ вместо 33,85 м³, нехватка 3,85 м³ (−11%)
Столбы и сваи Круглые: V = π × r² × h × n; квадратные: V = a × a × h × n Ø 0,3 м, h = 2 м: 3,14 × 0,15² × 2 = 0,141 м³; 24 сваи — 3,39 м³ 10–15% для буронабивных свай в грунте; 2–5% в обсадной или несъёмной трубе Лоток с удлинителем через воронку; насос, если дальняя свая дальше 3–4 м от проезда Не учтено уширение пяты: полусфера Ø 0,6 м добавляет 0,057 м³ на сваю (+40%), на 24 сваи — 1,36 м³
Стяжка V = S × tср; 1 м² × 0,05 м = 0,05 м³ 50 м² × 0,05 = 2,5 м³ 5–10%; при замере толщины по маякам — 3–5% Насос внутри дома и на этаж; лоток — если проём на уровне земли рядом с машиной Проектная толщина вместо фактической: при средней толщине 6 см вместо 5 нужно 3,0 м³, а не 2,5 (+20%)
Перекрытие V = S × t + Vригелей − Vпроёмов 9,8 × 11,8 × 0,2 = 23,13 м³ + ригель 0,3 × 0,3 × 9,8 = 0,88 м³ − проём 1,2 × 3 × 0,2 = 0,72 м³ → 23,29 м³ 2–5%, бетоновод отдельно Насос: подача на высоту, лотком её не сделать Площадь по внутренним размерам комнат 9,2 × 11,2 м без опирания на стены и ригелей: 20,61 м³, нехватка 2,7 м³ (−12%)
Стены и колонны Стена: V = (L × h − Sпроёмов) × t; колонна: V = a × b × h × n Стена 10 × 3 м, t = 0,2 м, проёмы 6,6 м²: (30 − 6,6) × 0,2 = 4,68 м³; колонна 0,4 × 0,4 × 3 = 0,48 м³ 2–5% Насос с гибким рукавом; высоту свободного падения смеси ограничивает СП 70.13330 Не вычтены проёмы: 6,0 м³ вместо 4,68 м³ (лишние 1,32 м³, +28%)
Лестница V = Lнакл × B × t + n × (p × s / 2) × B; Lнакл = √(Lгор² + H²) 12 ступеней 0,3 × 0,17 м, B = 1 м, t = 0,15 м: 4,14 × 1 × 0,15 = 0,62 м³ + 12 × 0,0255 = 0,31 м³ → 0,93 м³ 5–10% Насос, обычно в одной заливке с перекрытием; лоток — для крыльца у проезда Плита по горизонтальной проекции (3,6 м вместо 4,14 м) и забытые ступени: 0,54 м³ вместо 0,93 м³ (−42%)
Отмостка V = (P × b + 4 × b²) × t; P — периметр дома по наружной грани Дом 10 × 12 м, ширина 1 м, t = 0,1 м: (44 + 4) × 0,1 = 4,8 м³ 5–10% Лоток с объездом дома; насос, если хотя бы с одной стороны нет проезда Потеряны угловые квадраты: 44 м² вместо 48 м², нехватка 0,4 м³ (−8%)

Запас и примеры в таблице — ориентиры для типовых условий. Точные размеры, класс бетона и допуски задаёт проект, а фактический объём — замеры готовой опалубки и основания.

Как пользоваться таблицей

Сложную конструкцию раскладывают на простые элементы и складывают их объёмы: плита с рёбрами — это плита плюс рёбра, перекрытие — плита плюс ригели минус проёмы. Подбетонку под лентой или плитой считают отдельной позицией: её обычно заказывают другой марки.

Запас начисляют на каждый элемент по его ограждению, а не одним процентом на всё. Плита из примера: 30 × 1,03 + 3,85 × 1,10 = 35,1 м³. Если взять 10% на весь объём, получится 37,2 м³, то есть 2,1 м³ лишнего бетона только из-за метода расчёта.

Ошибки в последнем столбце работают в разные стороны:

  • В плюс дают наружный периметр ленты и невычтенные проёмы. Это переплата, но заливку она не срывает.
  • В минус дают забытые рёбра, уширение свай, ступени лестницы, опирание перекрытия и углы отмостки. Нехватка составляет от 0,4 до 3,85 м³. Это больше типового запаса 3–5%, поэтому машину приходится довозить, а это риск холодного шва.

Запас покрывает потери на неровностях и в опалубке, а методическую ошибку он не перекрывает. Мы рекомендуем проверять расчёт по столбцу «частая ошибка» до того, как добавлять проценты.

Таблица заменит калькулятор объёма бетона, если разбить каждую конструкцию на элементы, мерить по осям и фактической толщине и закладывать запас отдельно для каждого типа опалубки.

Разбор типового сценария: лента под дом 10 × 12 м

Сценарий ниже собирательный: конкретного заказчика и объекта за ним нет, числа — ориентир для дома такого размера, а не проектный расчёт. Он показывает порядок действий и самую частую ошибку при расчёте бетона на ленточный фундамент.

Исходные данные

  • Наружные размеры дома — 10 × 12 м.
  • Сечение ленты — 0,4 м в ширину и 1,2 м в высоту, от подошвы до верха цоколя.
  • Одна внутренняя несущая стена идёт параллельно короткой стороне и упирается в обе длинные стены.
  • Опалубка щитовая на подготовленном основании (песок или подбетонка), бетон подают лотком. Вариант с насосом разобран отдельно.

Шаг 1. Длина ленты по осям

Ось наружной стены проходит посередине её ширины, то есть на 0,2 м внутрь от наружной грани с каждой стороны. Размеры по осям — 9,6 × 11,6 м, длина наружного контура — 2 × (9,6 + 11,6) = 42,4 м.

Внутреннюю стену меряют в свету, между внутренними гранями длинных стен: 10 − 2 × 0,4 = 9,2 м. Если довести её до осей или до наружной грани, участки примыкания попадут в расчёт второй раз.

Общая длина — 42,4 + 9,2 = 51,6 м.

Шаг 2. Объём бетона

Сечение 0,4 × 1,2 = 0,48 м², то есть на погонный метр ленты нужно 0,48 м³ бетона, примерно 1,1–1,2 т.

Объём: 51,6 × 0,48 = 24,77 м³.

Проверка вторым способом, через площадь ленты в плане. Наружное кольцо: 10 × 12 − 9,2 × 11,2 = 120 − 103,04 = 16,96 м². Внутренняя стена: 9,2 × 0,4 = 3,68 м².

Всего 20,64 м², умноженные на 1,2 м, дают те же 24,77 м³. Мы рекомендуем всегда считать двумя способами: если результаты расходятся, где-то угол посчитан дважды или потерян.

Шаг 3. Та же лента по наружному периметру

Если взять периметр по наружным размерам 44 м и внутреннюю стену длиной 10 м, получится:

(44 + 10) × 0,48 = 25,92 м³.

Это на 1,15 м³ больше. Лишнее складывается из двух частей:

  • 4 угла × 0,4 × 0,4 × 1,2 м = 0,77 м³ — угловые кубы, которые вошли и в длинную, и в короткую стену;
  • 2 примыкания × 0,192 м³ = 0,38 м³ — места, где внутренняя стена заходит в тело наружных.

Обратная ошибка — счёт по внутреннему контуру: 2 × (9,2 + 11,2) + 9,2 = 50 м, 50 × 0,48 = 24,0 м³. Здесь не хватает 0,77 м³, а такую нехватку уже приходится довозить.

Ось лежит ровно посередине между наружным и внутренним контуром, поэтому только она даёт точный объём.

Как ошибки складываются. Если посчитать по наружному периметру и добавить привычные 10%, выйдет 28,5 м³ при реальной потребности около 26 м³. Лишние 2,5 м³ по открытым прайсам поставщиков Истры на октябрь 2026 года стоят примерно 13–23 тыс. ₽ (ориентир 5,3–9,1 тыс. ₽ за м³).

Шаг 4. Запас и итоговый объём

Для щитов на ровном основании берём 5%: 24,77 × 1,05 = 26,0 м³.

Если опалубкой служат стенки траншеи, нужно 10–15%, то есть 27,2–28,5 м³: грунт осыпается, бетон уходит в неровности.

При подаче насосом добавляется объём на заполнение бетоновода, ориентировочно 0,3–0,5 м³. Точную цифру называет оператор, она зависит от длины стрелы и трассы.

Масса 26 м³ бетона при плотности 2,3–2,5 т/м³ — около 60–65 т, поэтому подъезд к ленте нужно готовить заранее.

Шаг 5. Разбивка по машинам и темп заливки

Ленту заливают горизонтальными слоями по 30–50 см по всему периметру. Слой 0,4 м весит в объёме 20,64 × 0,4 = 8,26 м³ — это почти ровно один миксер. Отсюда удобная разбивка на три машины: 9 + 9 + 8 м³, по машине на слой. Вместимость миксеров у поставщика уточняют при заказе.

  • Интервал. На ленте разгрузка 8–9 м³ лотком с перестановкой машины и вибрированием занимает ориентировочно 30–50 минут. С таким интервалом и планируют машины, чтобы каждый слой ложился на предыдущий до начала схватывания (примерно 1,5–2 часа после замеса, в эти часы входит и дорога).
  • Последняя машина — по факту. Пока разгружается вторая машина, меряют незалитую высоту и пересчитывают остаток. Например, при оставшихся 0,38 м нужно 0,38 × 20,64 = 7,84 м³, заказываем 8 м³.
  • Довоз 0,5–1 м³ — худший вариант. Довезённая машина приходит через 1–2 часа, и по всему периметру образуется горизонтальный холодный шов. Кроме того, у многих поставщиков за неполную загрузку берут доплату, это уточняют при заказе.
  • С насосом к последней машине добавляют объём на трассу, например 9 + 9 + 8,5 м³.

В этом сценарии точный объём даёт расчёт по осям, запас 5% и три машины по одной на слой. Счёт по наружному периметру в такой схеме сразу виден по лишнему кубу с лишним.

От кубометров к заказу: марка, подвижность, миксеры и бетононасос

Расчёт объёма отвечает на вопрос «сколько». Для заказа нужны ещё три параметра: какой бетон, какой подвижности и как его привезти и подать. Ошибка в любом из них обходится так же дорого, как ошибка в кубах.

Марка и класс под конструкцию

Класс B — гарантированная прочность на сжатие в МПа с обеспеченностью 95%. Марка M — средняя прочность в кгс/см². В проектах сейчас указывают класс, поставщики часто пишут оба обозначения.

Конструкция Марка (ориентир) Класс Что ещё указать
Подбетонка 5–10 см, подготовка М100–М150 B7,5–B12,5 —
Стяжка М100–М150 B7,5–B12,5 Мелкий заполнитель
Ленточный фундамент, плита частного дома М250–М300; для лёгких построек М200 B20–B22,5 (B15) Морозостойкость F, водонепроницаемость W
Перекрытие, лестница, монолитные стены М300–М350 B22,5–B25 Подвижность под насос
Отмостка, крыльцо, дорожки М200–М250 B15–B20 F и W: конструкция замерзает в мокром состоянии

Окончательно марку определяет проект. Экономия на марке почти ничего не даёт: в открытом прайсе одного из заводов Истры на октябрь 2026 года М200 и М300 стоят примерно 5,3 и 5,6 тыс. ₽ за м³. На ленту 26 м³ разница около 8 тыс. ₽, это меньше стоимости одного довоза.

Подвижность: П3 под лоток, П4 под насос

ГОСТ 7473-2010 делит смеси по осадке конуса: П1 — 1–4 см, П2 — 5–9 см, П3 — 10–15 см, П4 — 16–20 см, П5 — от 21 см.

  • П3 обычно хватает для лотка: смесь стекает по желобу и уплотняется вибратором.
  • П4 чаще берут под бетононасос: по трубе она идёт без пробок. Подходит она и для густого армирования, и для узкой опалубки стен.
  • Воду в миксер на объекте не добавляют. Прочность от этого падает, а поставщик перестаёт отвечать за марку. Если нужна смесь подвижнее, её заказывают заранее, с пластификатором на заводе.
  • Зимняя заливка. По СП 70.13330 зимние условия начинаются, когда среднесуточная температура ниже +5 °C, а минимальная ниже 0 °C. Противоморозные добавки подбирают с заводом под прогноз (до −5, −10 °C и т. д.), а укрытие или прогрев планируют отдельно.

Сколько машин и с каким интервалом

Число машин:

N = Vзаказа / Vмиксера с округлением вверх.

В Истре и окрестностях поставщики работают миксерами примерно от 5 до 12–14 м³. Порядок планирования:

  1. Разбить объём так, чтобы последняя машина была доборной и её объём подтверждали по замеру, а не довозили.
  2. Подстроить интервал под темп укладки: на частном объекте его ограничивают бригада и вибрирование, а не насос или лоток.
  3. Проверить окно: дорога, ожидание и разгрузка должны уложиться в 1,5–2 часа до начала схватывания. В жару окно короче. Например, если машина едет 40 минут, на ожидание и выгрузку остаётся около часа.
  4. Не вызывать все машины сразу. Бесплатный простой миксера обычно около 30 минут (ориентир), дальше он платный.

Почему холодный шов так важен. Если следующая порция ложится на бетон, который уже начал схватываться, монолита не получается: остаётся плоскость с меньшей прочностью, по которой проходит вода.

По СП 70.13330 бетонирование после такого перерыва возобновляют, когда уложенный бетон наберёт не меньше 1,5 МПа, а поверхность очищена от цементной плёнки. На деле опоздание машины на час может остановить заливку на сутки.

Когда нужен бетононасос, а когда хватит лотка

Лоток миксера достаёт примерно на 3–4 м от машины и работает только сверху вниз. Насос нужен в четырёх случаях:

  • Миксер не подъезжает вплотную. Мешают забор, соседний дом, деревья, слабый грунт у траншеи или отсутствие проезда вокруг дома. Без насоса остаются тачки: 26 м³ — это 300–400 ходок, и бетон начнёт схватываться раньше, чем закончится заливка.
  • Подача на высоту. Перекрытия, стены и колонны лотком не заливают.
  • Большой объём за одну смену. Плита на 30 м³ и больше должна уйти без перерыва, и стрела успевает за темпом, если не держать машины в очереди.
  • Мало времени на заливку. Сюда относятся короткие световые дни, жара, ограничения по шуму.

Аренда автобетононасоса в регионе по открытым предложениям стоит ориентировочно 22–58 тыс. ₽ за смену при стреле 22–62 м. Минимальную оплачиваемую смену уточняют при заказе. Куда стрела не дотягивается, ставят стационарный насос с трассой по земле.

Лоток подходит для ленты и отмостки, если машина объезжает дом, а также для небольшой плиты у проезда.

Логистика участка

Гружёный миксер весит больше 20 т, машина на 9–10 м³ — порядка 30 т. Что проверить до заказа:

  • Проезд и ворота. Ширина — не меньше 3,5 м, высота под проводами и ветками — около 4 м. Подъезд должен выдерживать машину: на суглинках после дождя она садится.
  • Расстояние до траншеи. Опоры машины ставят не ближе 1–3 м от края выемки глубиной 1–2 м, точнее — в зависимости от грунта. Иначе стенки осыпаются в опалубку.
  • Площадка под насос. Ровная твёрдая площадка под выносные опоры (размах порядка 4–7 м в зависимости от модели) и место, чтобы миксер подъехал задом к приёмному бункеру.
  • Провода. У воздушных линий 6–10 кВ охранная зона — 10 м от крайнего провода. Раскладывать в ней стрелу без согласования с сетевой компанией нельзя.
  • Остаток и мойка. Нужно место, куда слить остаток и где помыть лоток. Остаток лучше заранее направить в подготовленную опалубку под дорожку или площадку.

«Гарант Бетон» доставляет бетон и сдаёт в аренду бетононасос в Истре и окрестностях. Пришлите эскиз с размерами: наши специалисты проверят расчёт объёма (оси, примыкания, рёбра, запас) и предложат разбивку по машинам с учётом подъезда к участку.

Заказ определяют пять параметров: объём, класс по проекту, подвижность под способ подачи, разбивка по машинам с доборной последней и проверенный подъезд. Если хоть один пропущен, точный расчёт кубов не спасёт заливку от простоя или холодного шва.

Изображение 3. От расчётного объёма к заказу бетона

Изображение 3. От расчётного объёма к заказу бетона

Чек-лист проверки расчёта перед заказом

Ошибку в расчёте дешевле всего найти за столом, а не у опалубки, когда миксер уже стоит у ворот. Онлайн-калькулятор объёма бетона перемножит любые размеры, но не заметит дважды посчитанных углов, уширений свай или фактической толщины основания. Перед звонком поставщику пройдите по этому списку. Каждый пункт проверяется рулеткой, калькулятором или одним вопросом.

  1. Переведите все размеры в метры и снимите их по фактической опалубке. 20 см — это 0,2 м, 5 см — 0,05 м, 300 мм — 0,3 м. Если в одной формуле смешаны сантиметры и метры, результат ошибётся в 100 раз. Размеры берите рулеткой на месте, а не из проекта. Траншею под ленту шириной 40 см ковш часто выкапывает на 45–50 см, и при заливке без опалубки это добавляет к расчётному объёму 12–25%. В формулу круглого сечения π·r²·h подставляют радиус: если подставить диаметр, объём получится вчетверо больше.
  2. Посчитайте ленту по осевой линии, а внутренние стены — между внутренними гранями. У ленты 10 × 12 м по наружным граням и толщиной 0,4 м длина по осям — 42,4 м, а не 44 м. Проверьте себя вторым способом: умножьте наружный периметр на сечение и вычтите по одному блоку t × t × h на каждый наружный угол. При сечении 0,4 × 1,2 м оба способа дают 20,35 м³. Если результаты расходятся, где-то углы учтены дважды.
  3. Добавьте рёбра, уширения, ростверк, балки и подбетонку, вычтите проёмы. Ребро под плитой считают только в части ниже плиты. Ребро сечением 0,3 × 0,3 м даёт 0,09 м³ на погонный метр, а 40 м таких рёбер — 3,6 м³, примерно половину 7-кубового миксера. Уширение диаметром 50 см, если считать его полусферой, добавляет около 0,03 м³: это больше 20% к свае Ø 300 мм длиной 2 м (0,141 м³). Сваи считают до низа ростверка, а сам ростверк — отдельно по осям. Дверной проём 0,9 × 2,1 м в стене толщиной 0,2 м уменьшает объём на 0,38 м³. Подбетонку (обычно 50–100 мм) выносят отдельной строкой: её часто заказывают другим классом и отдельной машиной.
  4. Возьмите толщину плиты или стяжки как среднюю по сетке замеров. Разбейте основание на сетку 1 × 1 или 2 × 2 м. В каждом узле измерьте расстояние от натянутого шнура или луча нивелира до основания и найдите среднее арифметическое. Каждый лишний сантиметр на 100 м² — это ровно 1 м³. Если по проекту бетонный пол по грунту толщиной 10 см, а средняя фактическая толщина 11,5 см, на 120 м² понадобится 13,8 м³ вместо 12,0. Недостача 1,8 м³ обнаружится в середине заливки.
  5. Выберите запас по типу конструкции и отдельно прибавьте объём на бетононасос. 2–5% закладывают на ровную щитовую опалубку и подготовленное основание: плиту по подбетонке, колонны, стены, перекрытие. 5–15% нужно при заливке в грунт: ленты в траншею без опалубки, буронабивных свай, подбетонки по неровному дну. Верх диапазона — для сложной формы и рыхлого грунта. Заполнение бетоновода считают отдельным слагаемым. В трубе Ø 125 мм на каждые 10 м магистрали остаётся около 0,12 м³. Для автобетононасоса ориентир — 0,3–0,5 м³, точную цифру называет оператор.
  6. Округлите итог вверх до 0,1 м³ и разбейте его по машинам, оставив последнюю доборной. 20,35 м³ превращается в 20,4 м³, а не в 20,3. Объём делят на миксеры, которые есть у поставщика (обычно от 5 до 12 м³). Например, около 22 м³ раскладываются так: 9 + 9 и доборная машина примерно на 4 м³. Объём доборной подтверждают по замеру незалитой части заранее, с учётом времени в пути от завода. Интервал подбирают так, чтобы следующая машина подходила к концу выгрузки предыдущей. Если машины приезжают одновременно, вторая простаивает за деньги: бесплатно обычно около 30 минут. Длинный разрыв грозит холодным швом. Тем же опасен довоз 0,5–1 м³ отдельным рейсом: пока машина едет, уложенный бетон начинает схватываться (ориентир — 1,5–2 часа после замеса).
  7. Сверьте класс, марку и подвижность с проектом и способом подачи. Соответствие обозначений: В15 ≈ М200, В20 ≈ М250, В22,5 ≈ М300, В25 ≈ М350. Под фундамент частного дома обычно берут М200–М300, под перекрытие — М300–М350. Подвижность задают по ГОСТ 7473-2010 (классы П1–П5): П3 подают лотком, П4 — насосом. Если в проекте указаны морозостойкость F и водонепроницаемость W, внесите их в заявку. Воду в миксер на объекте не доливают: подвижность вырастет, а прочность упадёт.
  8. Подготовьте подъезд и место для излишка. Пройдите путь миксера от дороги до точки выгрузки. Проверьте ширину проезда, место для разворота, провода над дорогой, мягкий грунт и мостики через канаву. Только смесь в 7-кубовом миксере весит около 16–17 т, без учёта самой машины. Бетононасос и площадка под его выносные опоры нужны в трёх случаях: лоток не дотягивается до дальней точки опалубки, заливать нужно выше уровня кузова или машину нельзя поставить ближе. Заранее подготовьте опалубку под остаток (дорожку, площадку) и место для мойки лотка. При заказе в «Гарант Бетон» сразу согласуйте с нашими специалистами подъезд к участку и объём на заполнение бетоновода — мы учтём их в разбивке по машинам.

Если отмечены все восемь пунктов, расчёт готов к заказу. Объём проверен двумя способами, а план поставки учитывает потери, насос и подъезд.

Частые вопросы (FAQ)

Сколько весит 1 м³ бетона?

Тяжёлый бетон на гранитном или гравийном щебне весит около 2,3–2,45 т на кубометр, для расчёта нагрузок и перевозки обычно берут 2,4 т. Свежая смесь, как правило, немного тяжелее затвердевшего бетона: часть воды затворения со временем испаряется. Для подъезда к участку важно, что груз одного 7-кубового миксера весит около 16–17 т, и это без массы самой машины.

Сколько бетона нужно на 1 м² стяжки толщиной 5 см?

0,05 м³: площадь 1 м² умножают на толщину 0,05 м. Одного кубометра хватает на 20 м² при слое 5 см, на 25 м² при 4 см и на 10 м² при 10 см. Толщину берут среднюю по замерам: перепад основания в 1 см на 100 м² добавляет ровно 1 м³. Для тонких стяжек вместо бетона на щебне обычно берут пескобетон или раствор, но объём считается так же.

Нужно ли вычитать арматуру из объёма бетона?

Обычно нет. При армировании 80–150 кг стали на кубометр бетона металл с плотностью 7850 кг/м³ занимает всего 1–2% объёма. Эта доля меньше запаса на потери и частично его перекрывает, а если её вычесть, появляется риск недостачи. Исключение — густоармированные узлы с закладными деталями: там объём металла указывает проектировщик.

Сколько погонных метров ленты получится из 1 м³ бетона?

Длина ленты равна 1 м³, делённому на площадь её сечения. При сечении 0,4 × 1,0 м (0,4 м²) кубометра хватает на 2,5 м, при 0,3 × 0,8 м (0,24 м²) — примерно на 4,2 м, при 0,4 × 1,2 м (0,48 м²) — на 2,08 м.

Обратное правило: на погонный метр ленты уходит столько кубометров, сколько квадратных метров в её сечении. Суммарную длину стен при этом берут по осям, иначе углы попадут в расчёт дважды.

Можно ли залить фундамент в два приёма?

Технически можно, но если перерыв дольше начала схватывания уложенного слоя (ориентир — 1,5–2 часа после замеса), стык становится рабочим швом, а его выполняют по правилам. Шов располагают перпендикулярно оси стены и согласуют его место с проектировщиком.

По СП 70.13330 бетонирование продолжают, когда бетон набрал прочность не менее 1,5 МПа: сначала снимают цементную плёнку, делают насечку и промывают поверхность. Неподготовленный стык становится холодным швом — ослабленной плоскостью, по которой в конструкцию проходит вода, поэтому ленту частного дома практичнее лить за один раз с непрерывной подачей машин.

Что делать с излишком бетона?

Место для излишка готовят до приезда первой машины: опалубку под дорожку, отмостку, площадку или основание крыльца. Половина кубометра при толщине 10 см даёт 5 м² дорожки, кубометр — 10 м². Хранить бетон нельзя: смесь схватывается, и остаток, слитый на землю без опалубки, превращается в глыбу, которую потом приходится разбивать.

Как проверить, что привезли весь объём?

Сверьте с заказом товарно-транспортную накладную и документ о качестве смеси: объём, класс, подвижность и время отгрузки с завода. По времени отгрузки видно, сколько смесь провела в пути и сколько у бригады осталось до начала схватывания.

Убедитесь, что барабан выгружен полностью, а после заливки измерьте уровень в опалубке и пересчитайте залитый объём по тем же формулам. Расхождение в пределах заложенного запаса — норма, заметно большее — повод для претензии к поставщику.

Почти все ответы сводятся к двум правилам: считать геометрию по фактическим размерам и заранее решить, куда пойдёт каждый кубометр — в конструкцию, в бетоновод или в опалубку под излишек.

Выводы

Формула одна для любой конструкции. Чтобы рассчитать кубы бетона, конструкцию раскладывают на простые тела и считают каждое отдельно. Для параллелепипеда это длина × ширина × высота, для цилиндра — 3,14 × r² × h, для ступени как треугольной призмы — ½ × высота × проступь × ширина марша. Затем объёмы складывают и прибавляют запас по типу конструкции.

Все размеры переводят в метры, результат получают в м³. Расчёт бетона на фундамент, плиту, стяжку, сваи или лестницу отличается не формулой, а тем, какие части конструкции легко забыть.

Самые дорогие ошибки — системные, а не арифметические. Чаще всего ошибаются в трёх местах:

  • Берут наружный периметр вместо осевого. На ленте 10 × 12 м сечением 0,4 × 1,2 м это лишние 0,8 м³, почти 4% объёма.
  • Берут проектную толщину вместо фактической. Каждый сантиметр перепада на 100 м² — это кубометр недостачи.
  • Забывают рёбра и уширения. 40 м рёбер сечением 0,3 × 0,3 м — это 3,6 м³, а уширение может добавить к свае больше 20% её объёма.

При рыночных ценах в Истре порядка 5–9 тыс. ₽ за кубометр (ориентир по прайсам поставщиков на октябрь 2026 года, зависит от класса и щебня) ошибка в 1 м³ стоит несколько тысяч рублей. Но главные потери связаны не с ценой кубометра, а с недостачей: довоз отдельной машиной занимает время, уложенный бетон за это время начинает схватываться, и на стыке появляется холодный шов.

Запас на потери рассчитывают, а не угадывают. Для ровной щитовой опалубки хватает 2–5%. При заливке в грунт, где бетон уходит в неровности дна, распор стенок и рыхлый грунт, нужно 5–15%. При подаче насосом отдельно добавляют объём на заполнение бетоновода, для автобетононасоса ориентир — 0,3–0,5 м³. Арматуру не вычитают: она занимает 1–2% объёма и частично перекрывает потери.

Расчёт заканчивается не числом кубов, а планом заливки. Расчёт готов к заказу, когда определены:

  • класс и марка по проекту;
  • подвижность под способ подачи: П3 — лоток, П4 — насос;
  • число и объём машин, последняя — доборная;
  • интервал, при котором машины не простаивают и не оставляют разрывов;
  • проверенный подъезд и место для излишка.

Перед тем как заказать бетон в Истре, пришлите эскиз с размерами специалистам «Гарант Бетон». Мы проверим объём — оси, примыкания, рёбра, запас — и подберём доставку бетона и бетононасос под условия вашего участка.

Точный объём и продуманная поставка дают заливку без простоя, без недостачи и без холодного шва.

Цифры и факты

Ниже собраны рыночные ориентиры и нормативные значения, которые используются в расчёте. Цены взяты из открытых прайсов поставщиков, которые возят бетон в Истру, по состоянию на октябрь 2026 года. Это не прайс конкретной компании: стоимость для вашего адреса и объёма уточняйте при заказе.

Диапазоны цен и сроков

  • Бетон: 5,3–9,1 тыс. ₽/м³. По прайсам заводов, которые работают на Истру, М200 стоит около 5,3 тыс. ₽/м³, М300 — около 5,6 тыс. ₽/м³. Верхняя граница диапазона — это высокие марки, гранитный щебень и добавки. В старых справочниках встречаются цифры 3,8–4,6 тыс. ₽/м³, но они ниже любого актуального прайса, поэтому закладывать их в смету нельзя. Сколько стоит запас: 10% от 27 м³ — это 2,7 м³, или примерно 14–15 тыс. ₽ при цене 5,3–5,6 тыс. ₽/м³. Такая сумма почти всегда меньше потерь от недостачи и холодного шва.
  • Автобетононасос: 22–58 тыс. ₽ за смену при стреле 22–62 м. Цена зависит в первую очередь от длины стрелы, а также от минимальной оплачиваемой смены и удалённости объекта. На малых объёмах насос заметно дорожает в пересчёте на куб. 10 м³ М300 стоят около 56 тыс. ₽, и даже насос с короткой стрелой добавит к этому ещё примерно 40%. Поэтому сначала проверьте, может ли миксер подъехать к опалубке на длину лотка. Насос нужен там, где лоток не дотягивается или где заливают на высоте.
  • Бесплатный простой миксера — около 30 минут. Дальше простой оплачивается по тарифу поставщика. 30 минут легко потерять, если к приезду машины не готовы опалубка, подъезд и бригада. Проверьте эти три пункта до того, как миксер выедет с завода.
  • Схватывание начинается примерно через 1,5–2 часа после замеса. Время в дороге входит в этот срок. Если миксер ехал 40 минут, на выгрузку и уплотнение остаётся около часа. Отсюда два практических правила. Интервал между машинами задают так, чтобы следующая порция ложилась на ещё не схватившийся слой. Довоз 0,5–1 м³ опасен: если он приедет после начала схватывания, на стыке получится холодный шов. В жару смесь схватывается быстрее, поэтому интервал сокращают.

Нормативы и ориентиры

  • 1 м³ = 1000 л. Тяжёлый бетон весит около 2300–2500 кг/м³. Значит, миксер на 7 м³ везёт 16–17,5 т смеси, а на 10 м³ — 23–25 т, и это без массы самой машины. Подъезд, мостки и грунт у края котлована должны такой вес выдерживать. Миксеры, которые работают по Истре, обычно возят от 5 до 12 м³ за рейс. У отдельных поставщиков бывают машины на 7, 9, 10 и 14 м³. Объём заказа удобно разбивать именно под эти ёмкости.
  • Марка и класс прочности: М200 ≈ В15, М250 ≈ В20, М300 ≈ В22,5, М350 ≈ В25. Класс В — это гарантированная прочность на сжатие в мегапаскалях. Именно класс указывают в проекте и паспорте смеси, марку пересчитывают из него. Для фундамента частного дома обычно берут М200–М300 (В15–В22,5), для монолитного перекрытия — М300–М350 (В22,5–В25). Подбетонку толщиной 5–10 см, как правило, делают из М100–М150.
  • Подвижность по ГОСТ 7473-2010 — классы П1–П5 по осадке конуса. П3 — это осадка 10–15 см, такую смесь подают лотком. П4 — осадка 16–20 см, её подают насосом. Подвижность согласуют с поставщиком при заказе. Разбавлять смесь водой на объекте нельзя: так можно подать бетон насосом, но прочность упадёт, и фактический класс будет ниже, чем в паспорте.
  • Ориентиры для проверки расчёта:
    • запас — 5–10% на простые конструкции и 10–15% на сложную форму;
    • погонный метр ленты сечением 0,4 × 1,2 м — 0,48 м³;
    • свая Ø 300 мм длиной 2 м — 0,141 м³;
    • стяжка толщиной 5 см — 0,05 м³ на 1 м²;
    • ошибка, если длину ленты 10 × 12 м с сечением 0,4 × 1,2 м считать по наружному периметру, — около 0,77 м³. Это четыре угла по 0,4 × 0,4 × 1,2 м, которые попали в расчёт дважды.

Если ваш итог сильно расходится с этими значениями при похожих размерах, ищите ошибку в единицах измерения или в обмере.

Ошибку в расчёте объёма исправляет запас в 5–15%, а ошибку в логистике — нет. Поэтому вместе с кубами нужно сразу проверить подвижность, вместимость машин и интервал между ними, укладываясь в окно 1,5–2 часа до начала схватывания.
